Обратно

Завод тяжелых металлоконструкций

+38(097) 226-00-00 Рассчитать проект
Завод металлоконструкций "Каркас Групп" – ведущий украинский производитель металлических конструкций для промышленного и коммерческого строительства. Предприятие включает в себя проектный, производственный и строительный отделы для реализации заказов любого объема и сложности.
Василий Никоненко, директор производства ЗМК "Каркас Групп"
Более 140
квалифицированных специалистов
500 т
металлоконструкций в месяц
80 000 м²
площадь застройки в год

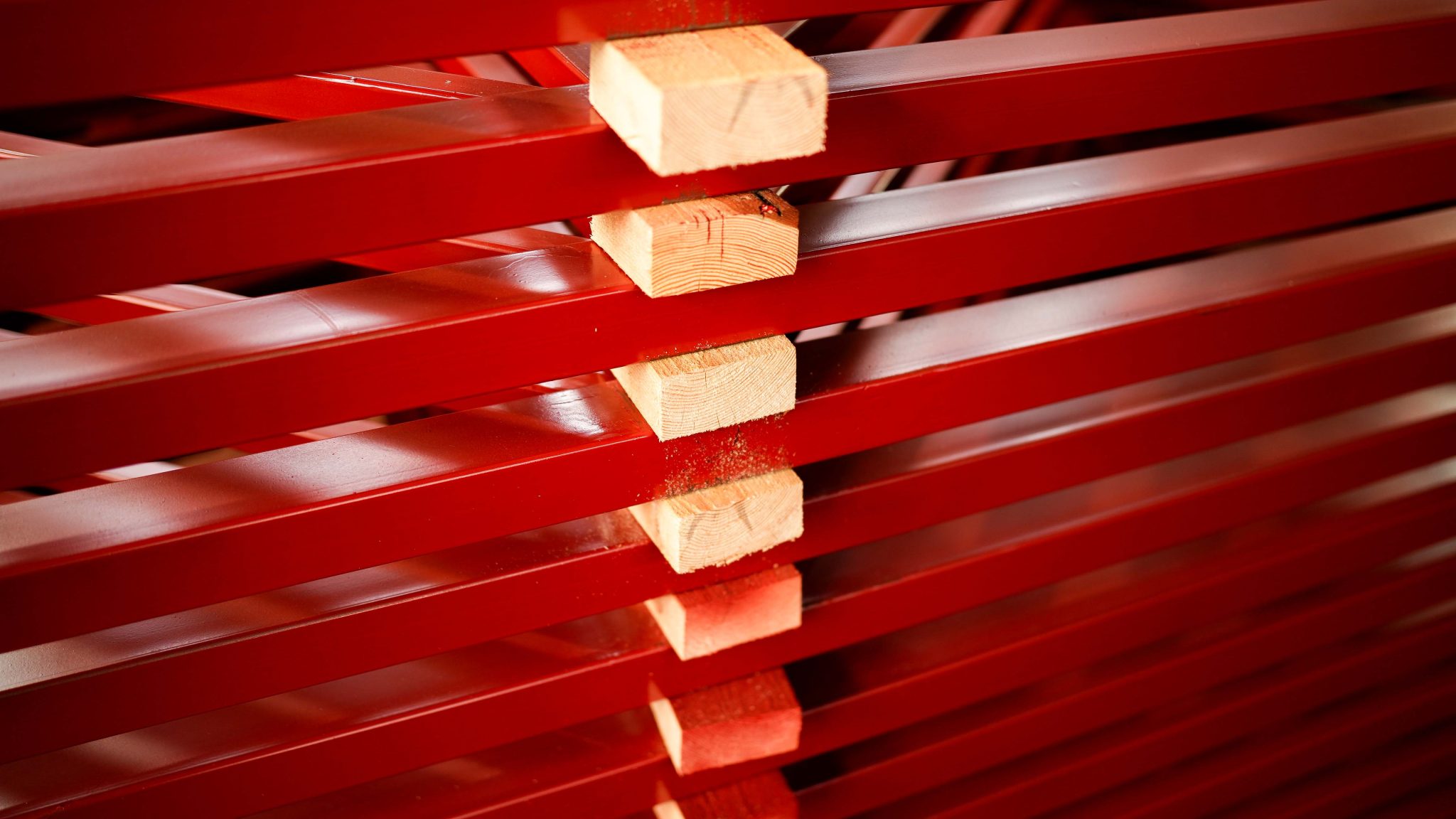

Участок заготовки профилей

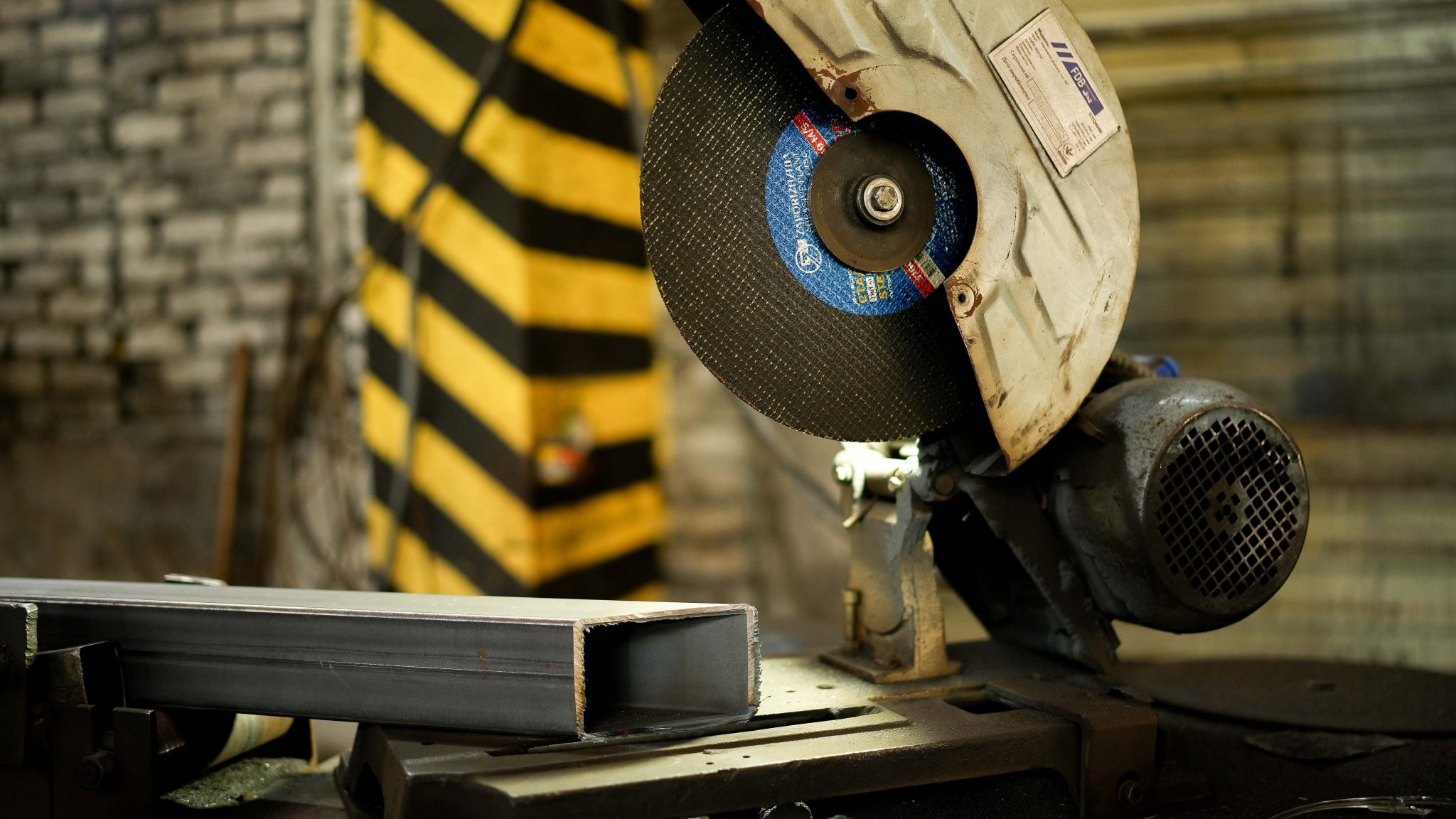

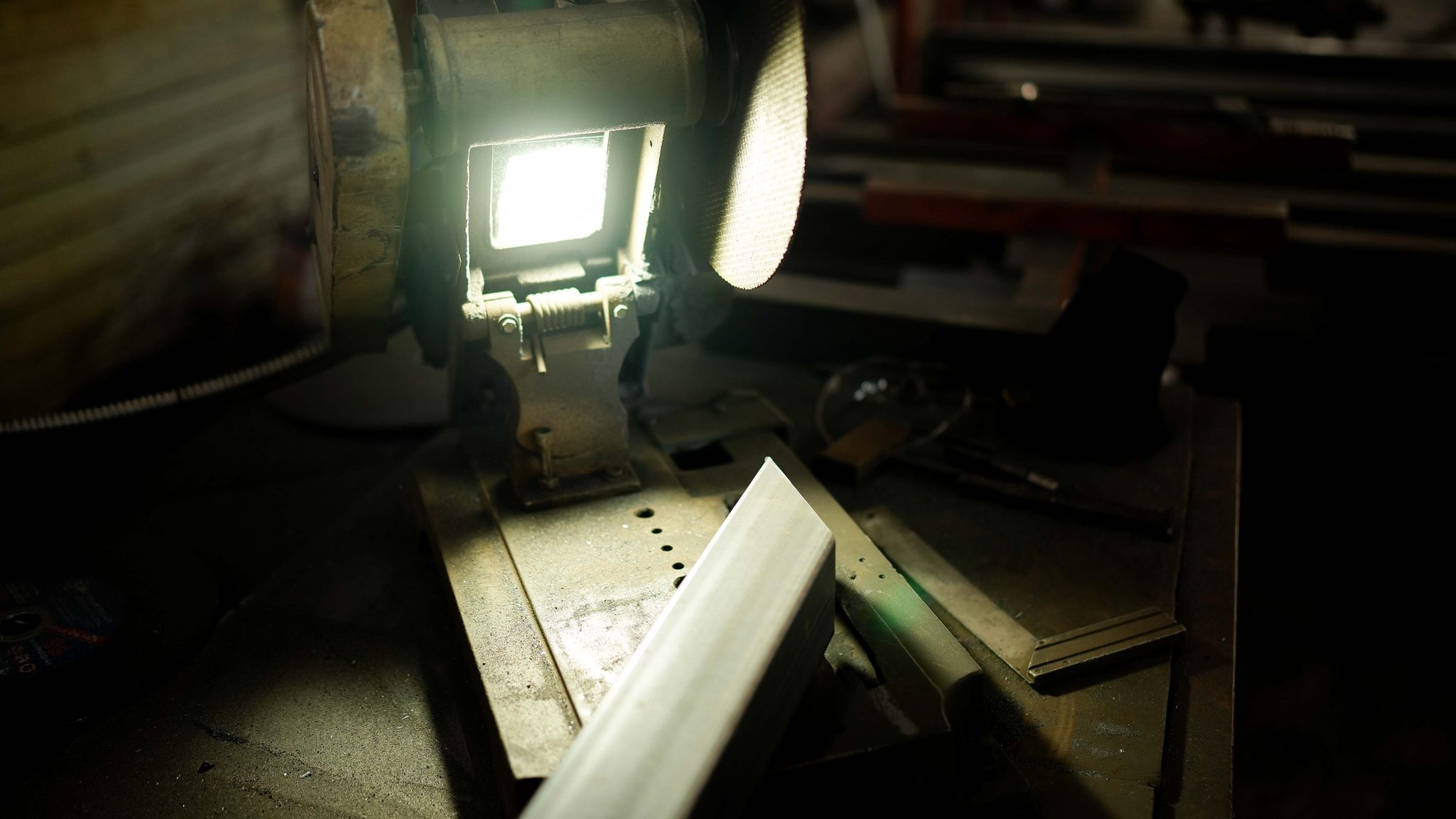

Металл нарезается благодаря торцовочной пиле.

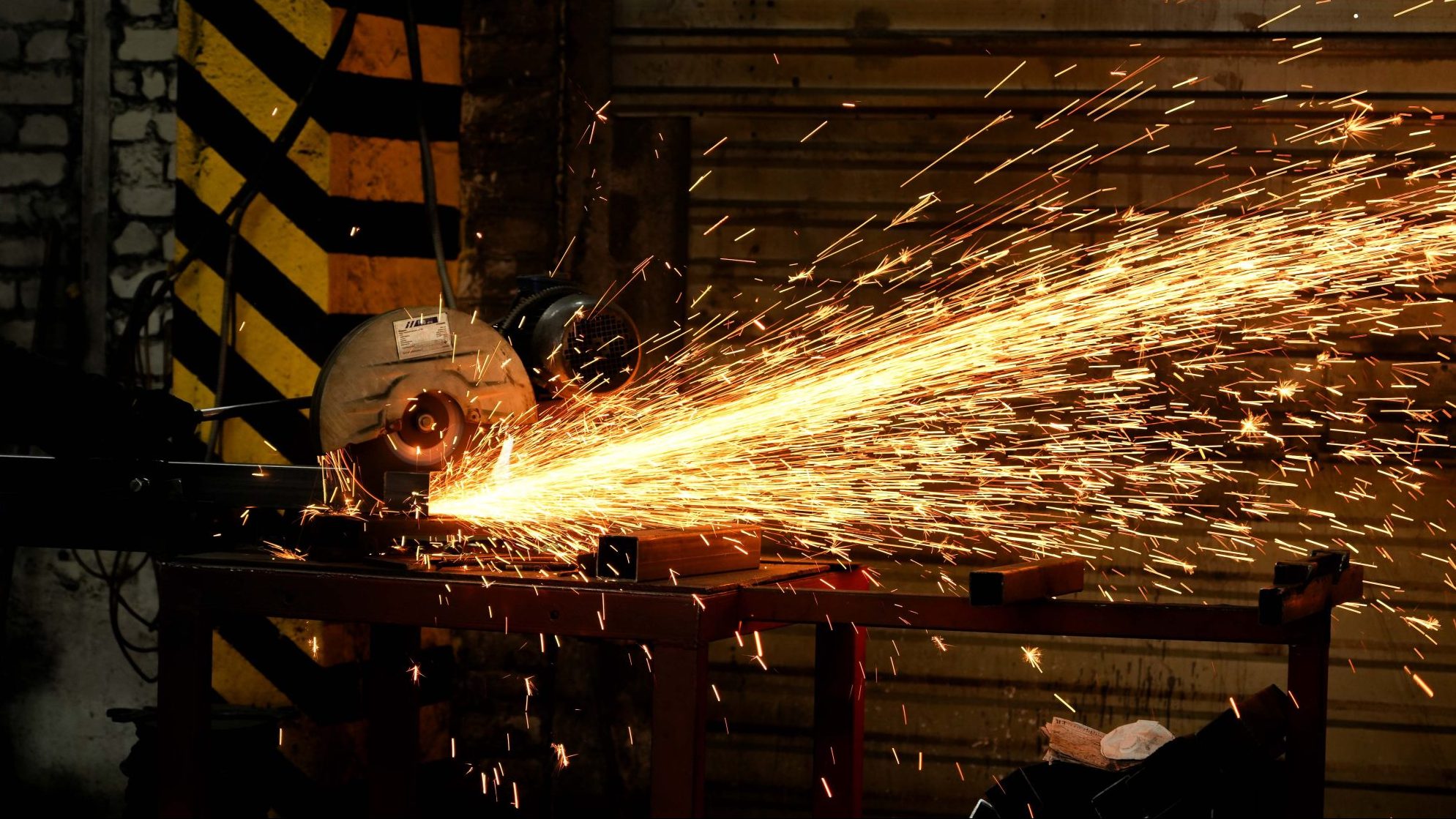

Далее заготовки поступают на сверлильный станок или плазморез с ЧПУ для формирования отверстий, необходимых для сборки конструкций.

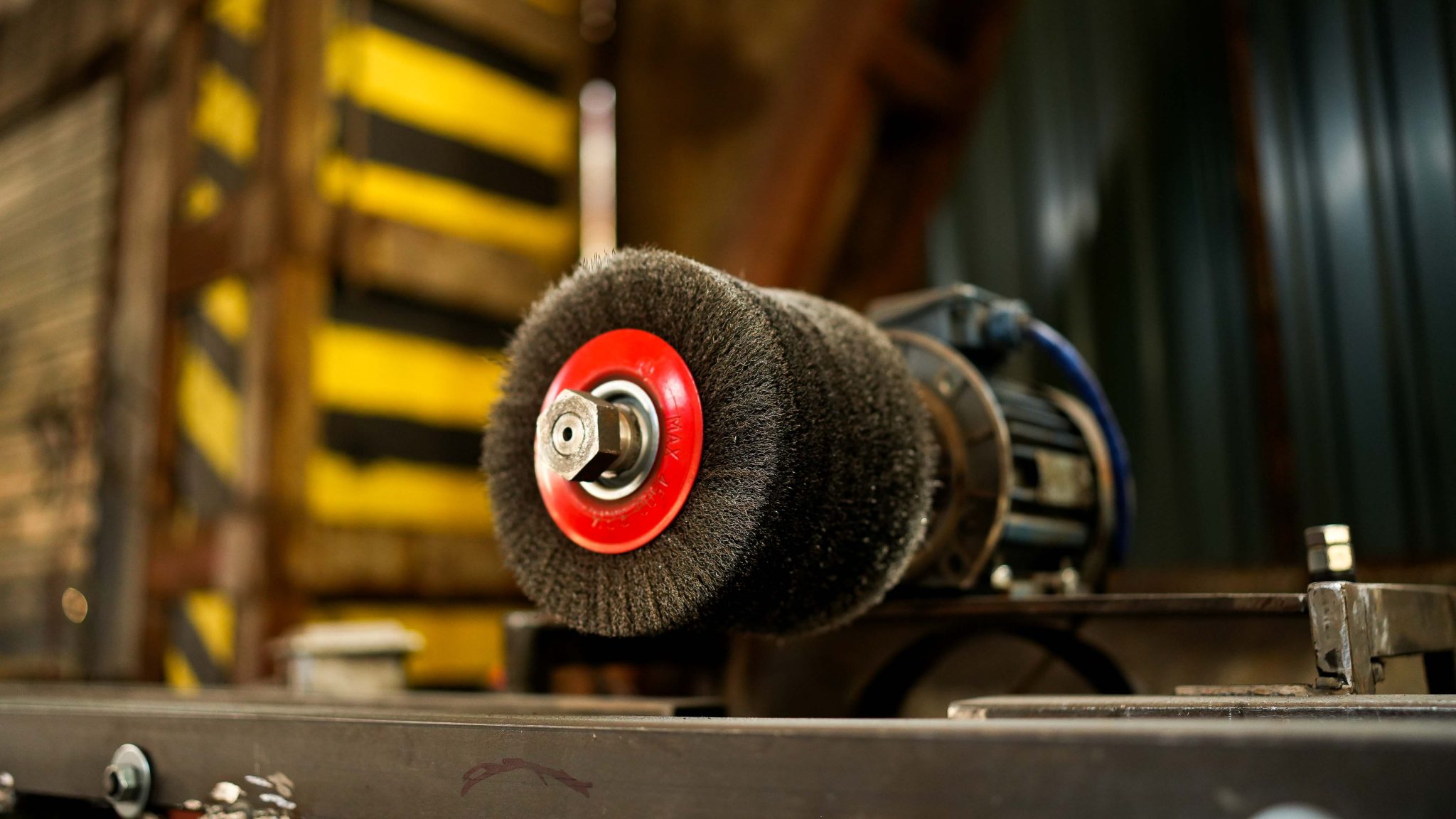

Зона пескоструйной обработки

Пескоструйная обработка обеспечивает тщательную и равномерную очистку поверхности с помощью абразива, готовя ее к дальнейшему грунтованию и окраске.

В результате быстрой обработки улучшаются антикоррозионные свойства металлических деталей, приобретается нужная степень шероховатости.

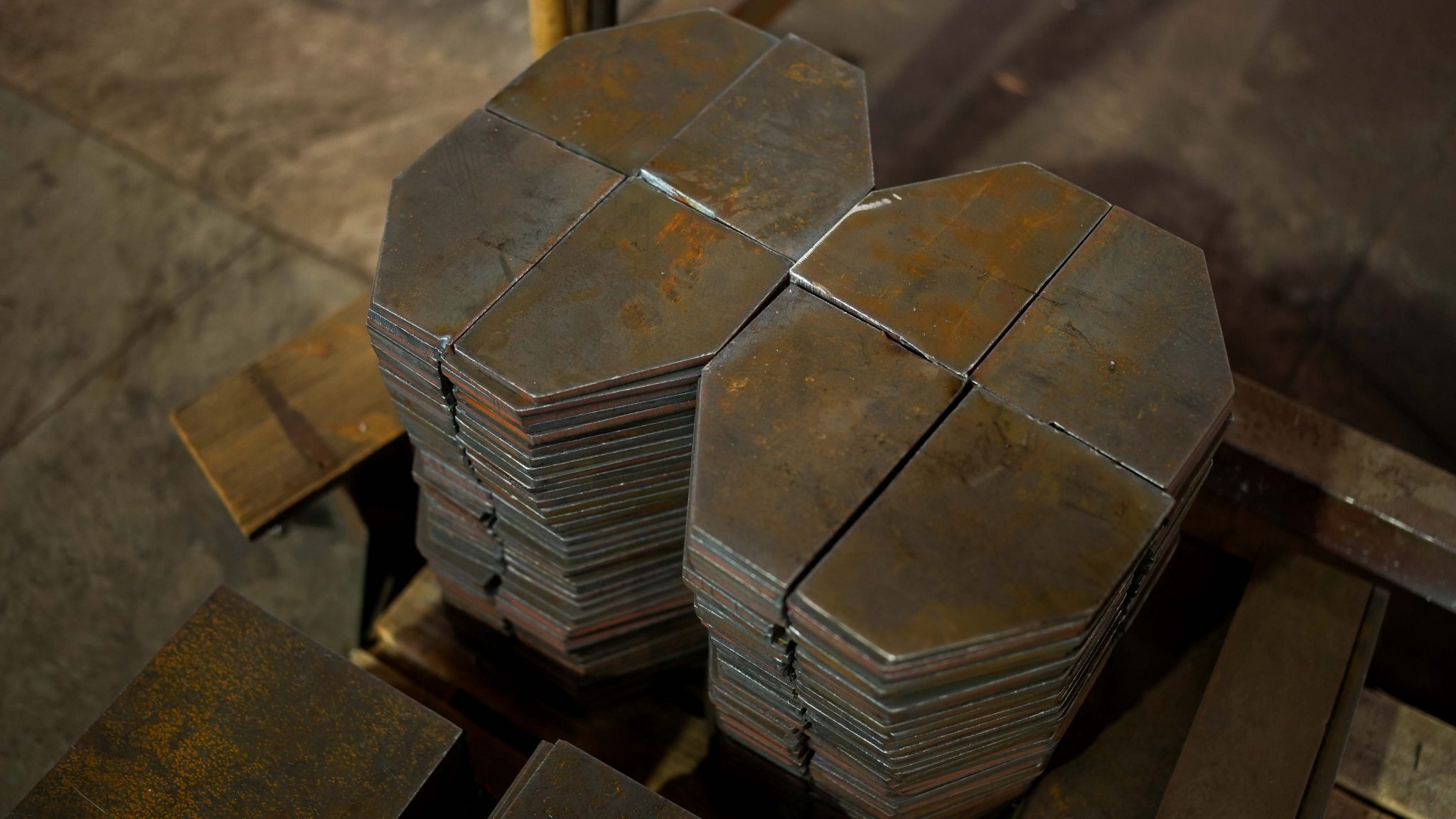

Участок заготовки деталей

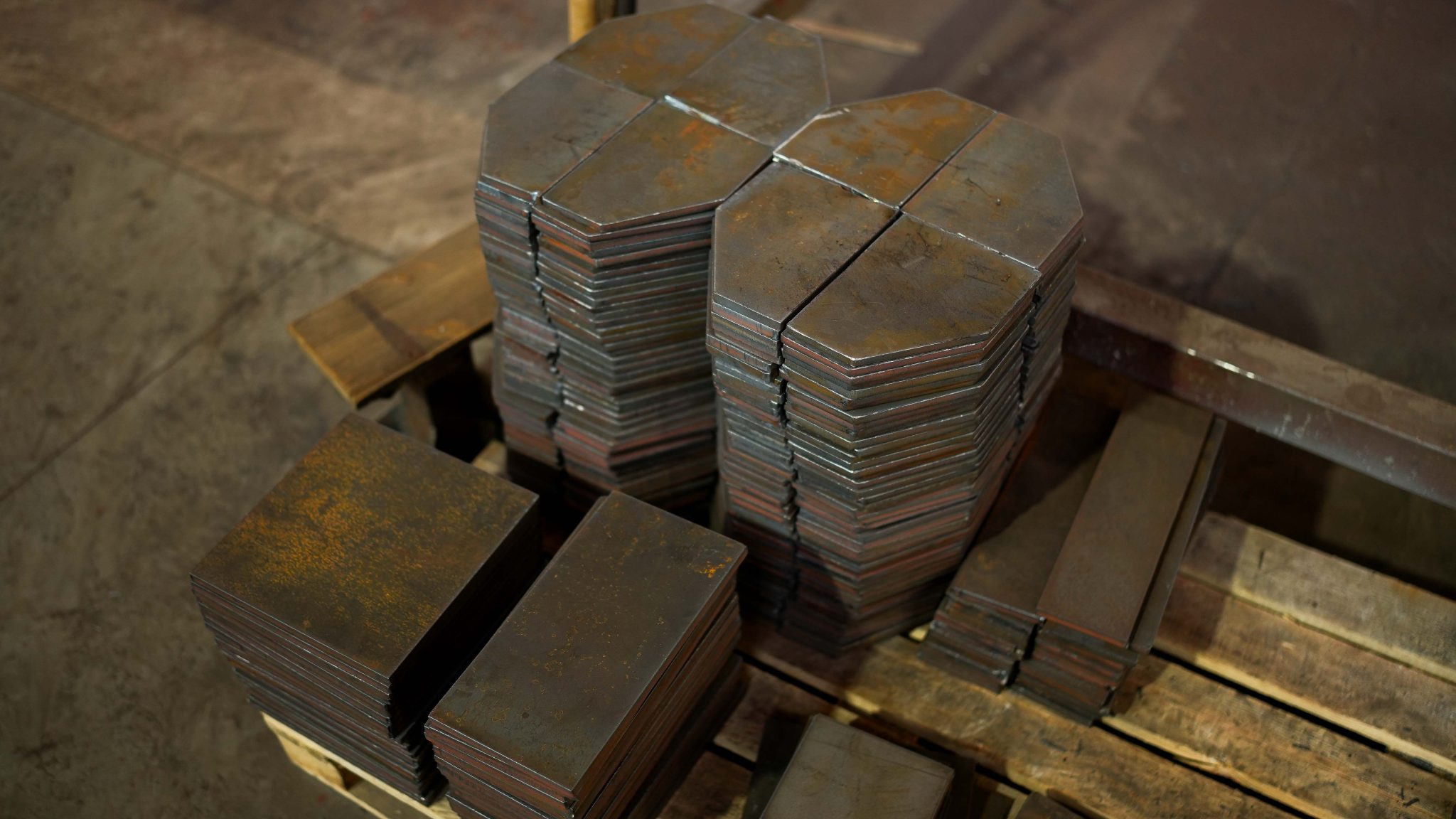

Изготовление деталей из листового проката любой формы и конфигурации с помощью двух станков с ЧПУ.

Возможность обработки сырья длиной до 14 м толщиной 80 мм.

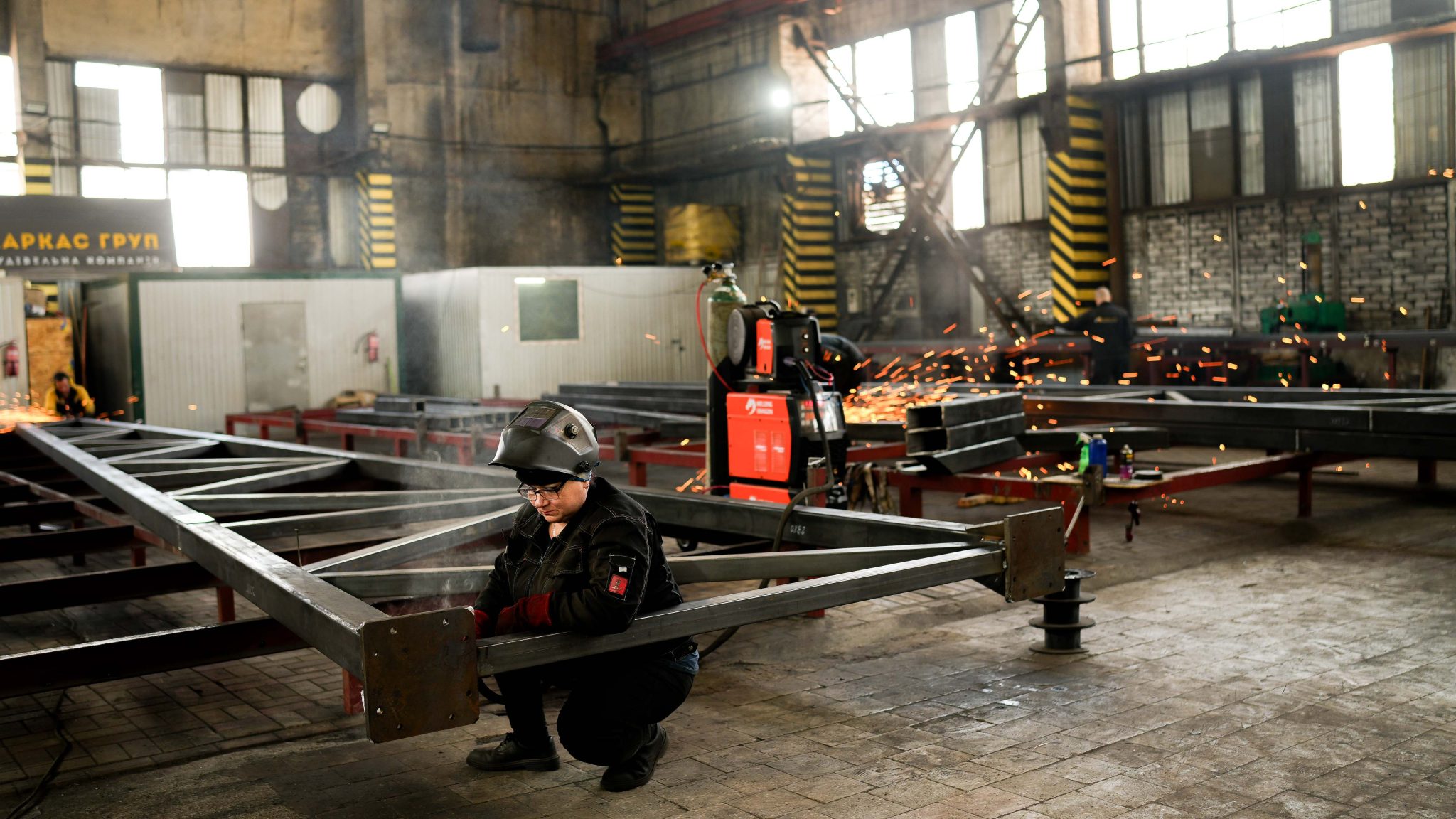

Участок сборки и сварки

Организация производственных потоков позволяет собирать и сваривать до 5 типов продукции одновременно. Каждый из сварочных постов укомплектован оборудованием европейского образца и качества.

Малярный цех

Покраска конструкций осуществляется методом безвоздушного нанесения. Камера оборудована системой кондиционирования для создания оптимальных условий покраски.

Зона отгрузки

Паспортизация и маркировка всех металлоконструкций. Внесение в систему учета. Отгрузка на автомобильный транспорт.

Жизненный цикл металлических конструкций

Политика предприятия направлена ​​на достижение максимального качества продукции и наращивание общих объемов производства металлических сооружений. В настоящее время мощности компании направлены на комплексную реализацию проектов на рынке Украины.

Контроль качества продукции реализуется на каждом из этапов производства, обеспечивающих соответствие изделий установленным стандартам и требованиям заказчиков.

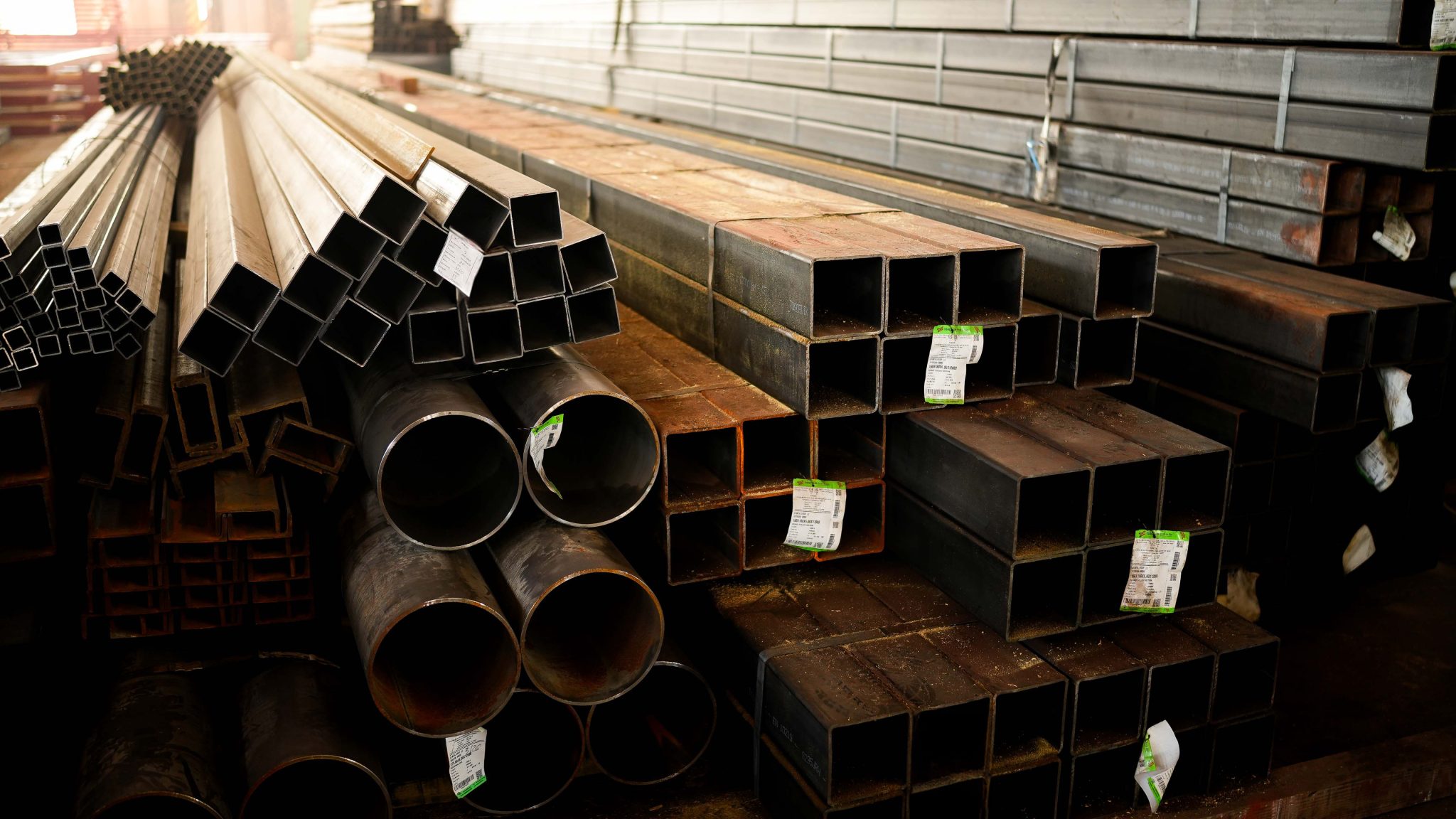

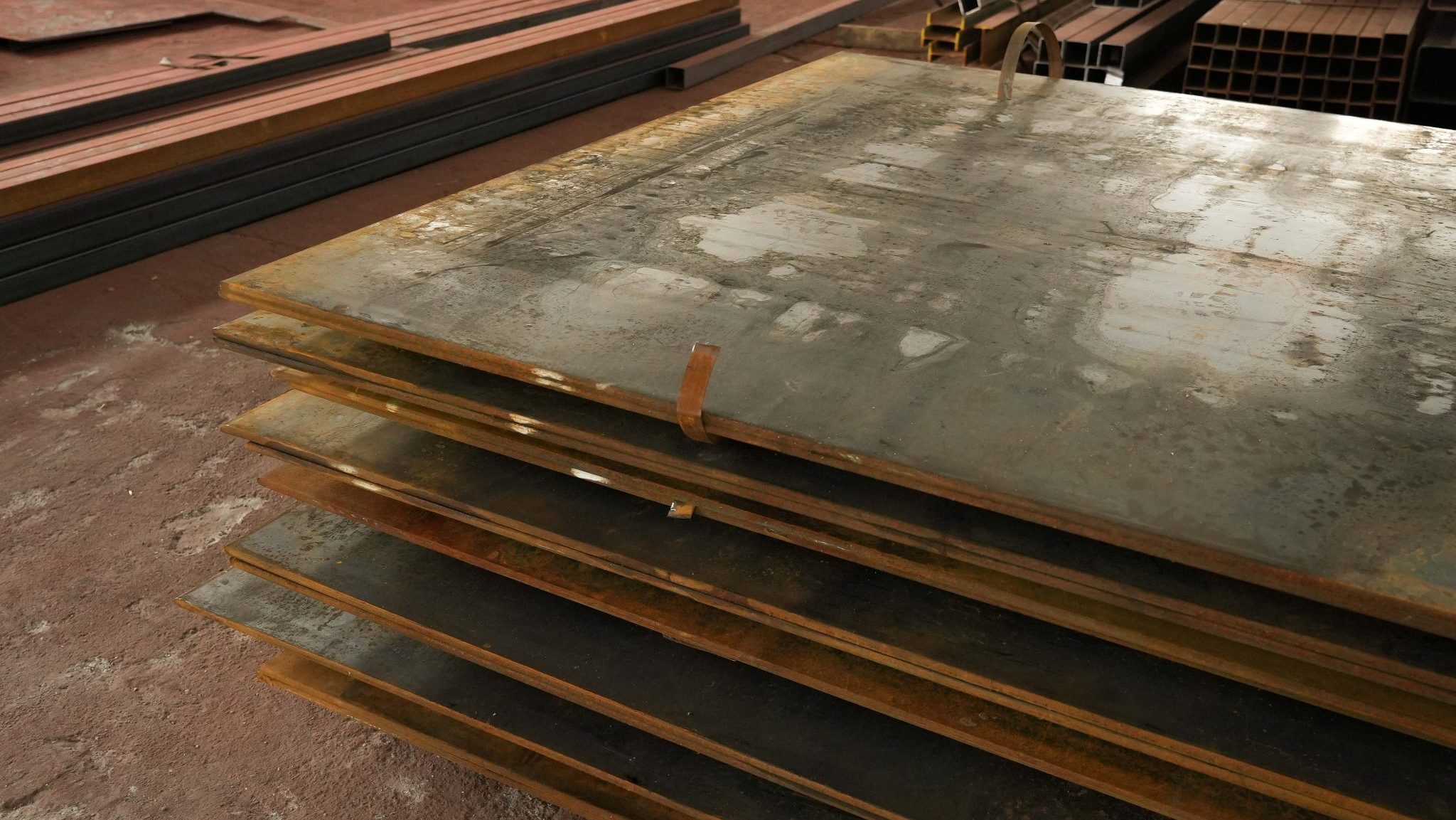

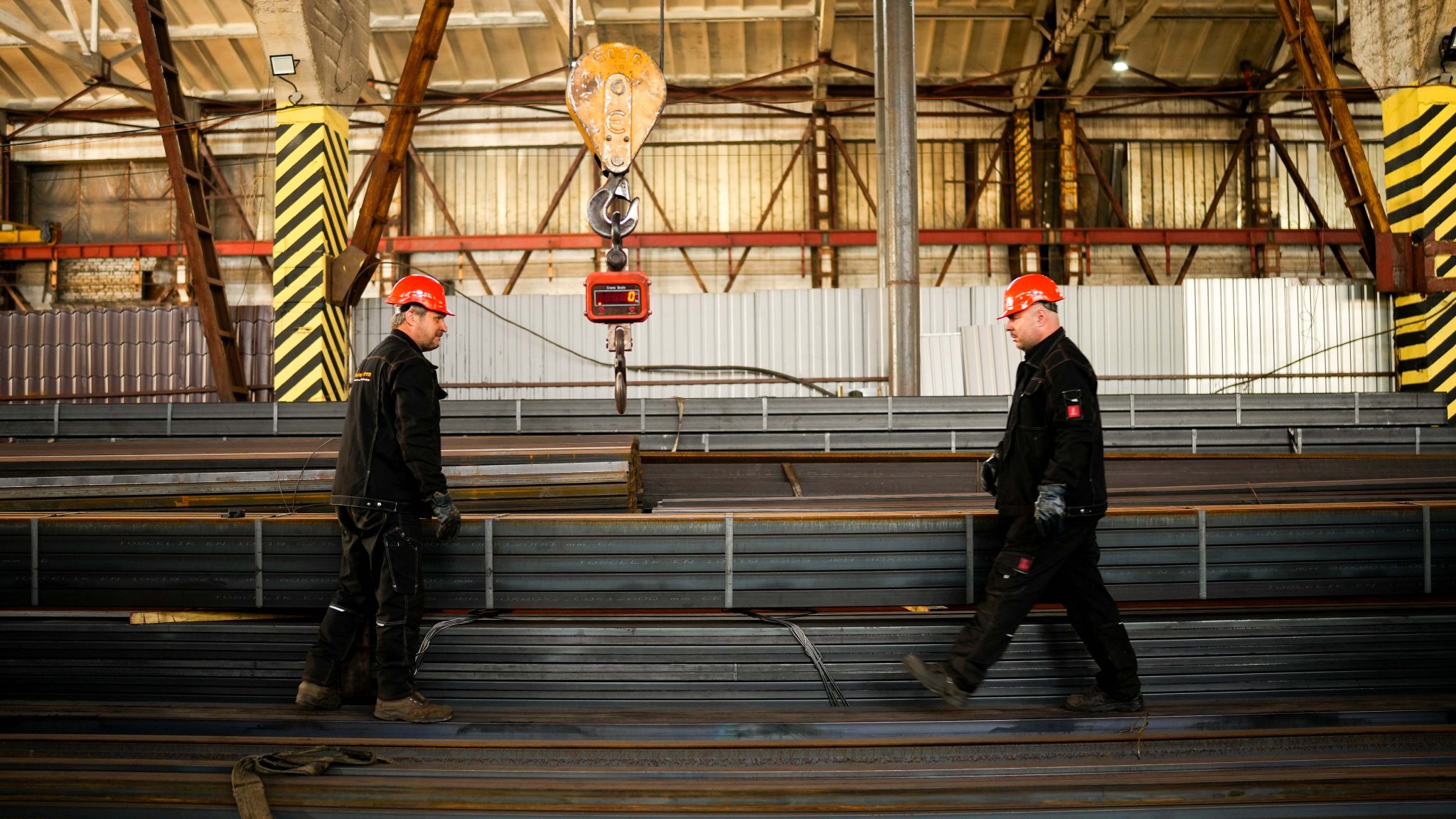

Входной контроль металлопроката

Этапы контроля:

  1. Проверка отгрузочных документов.
  2. Визуальный контроль.
  3. Инструментальный контроль

Контроль проводится с целью предотвращения запуска в производство продукции, не отвечающей требованиям чертежей КМ и КМД.

Проверка отгрузочных документов.
Пересчитываем прокат и сравниваем с количеством указанным в товарно-транспортных накладных.
Далее сравниваем количество и стоимость оплаченного проката по счету и по отгрузочным накладным.

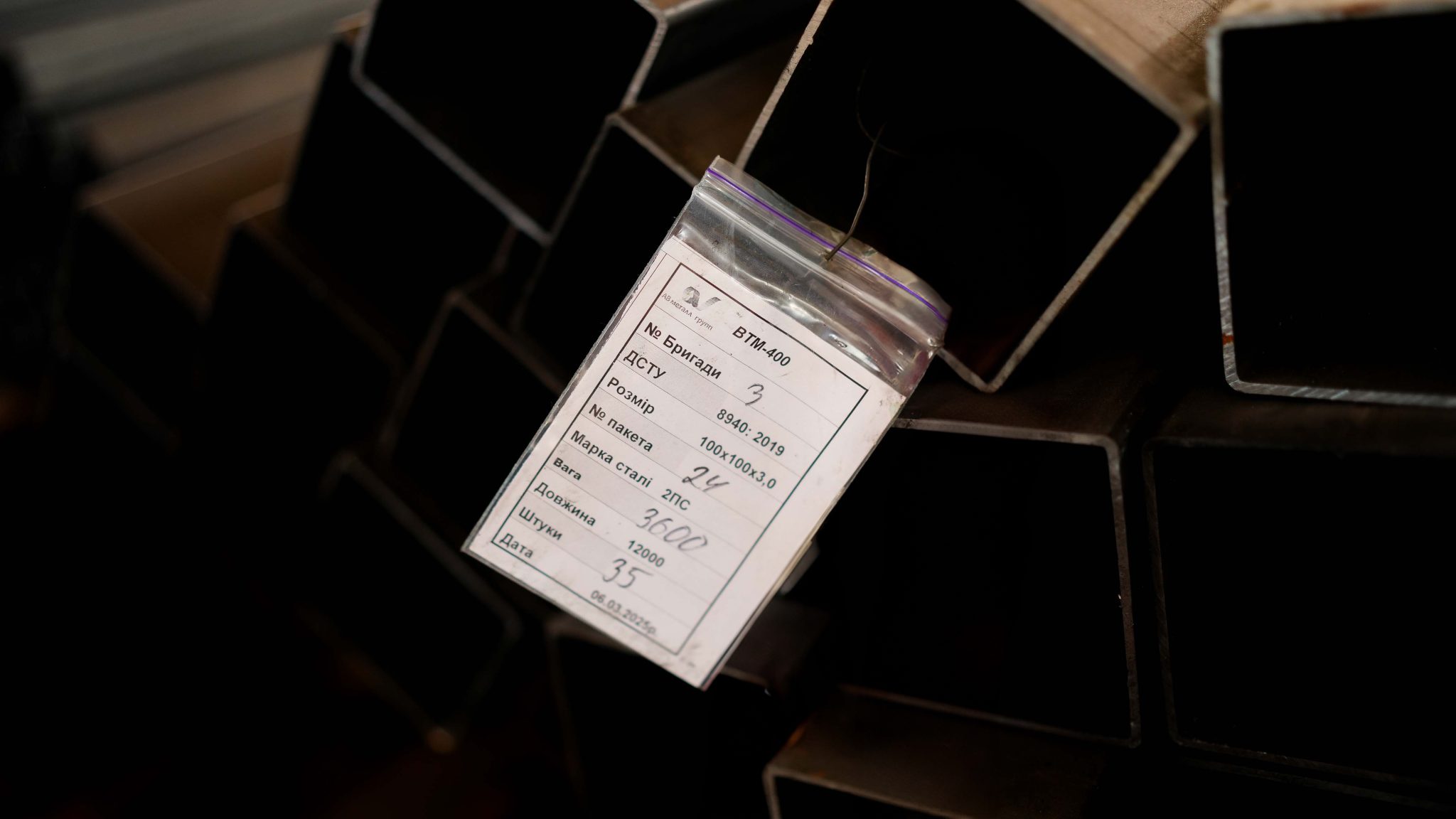

Проверяем наличие сертификата на металлопрокат – срок действия, номер партии, номер плавки, химический состав, механические свойства.

Визуальный контроль.
Листовую сталь проверяем на прогиб и волну, профильные трубы – на изгиб, спираль, радиус закругления.
Обязательно осматриваем маркировку на прокате и сверяем с документами.

Также проверяем прокат на наличие:

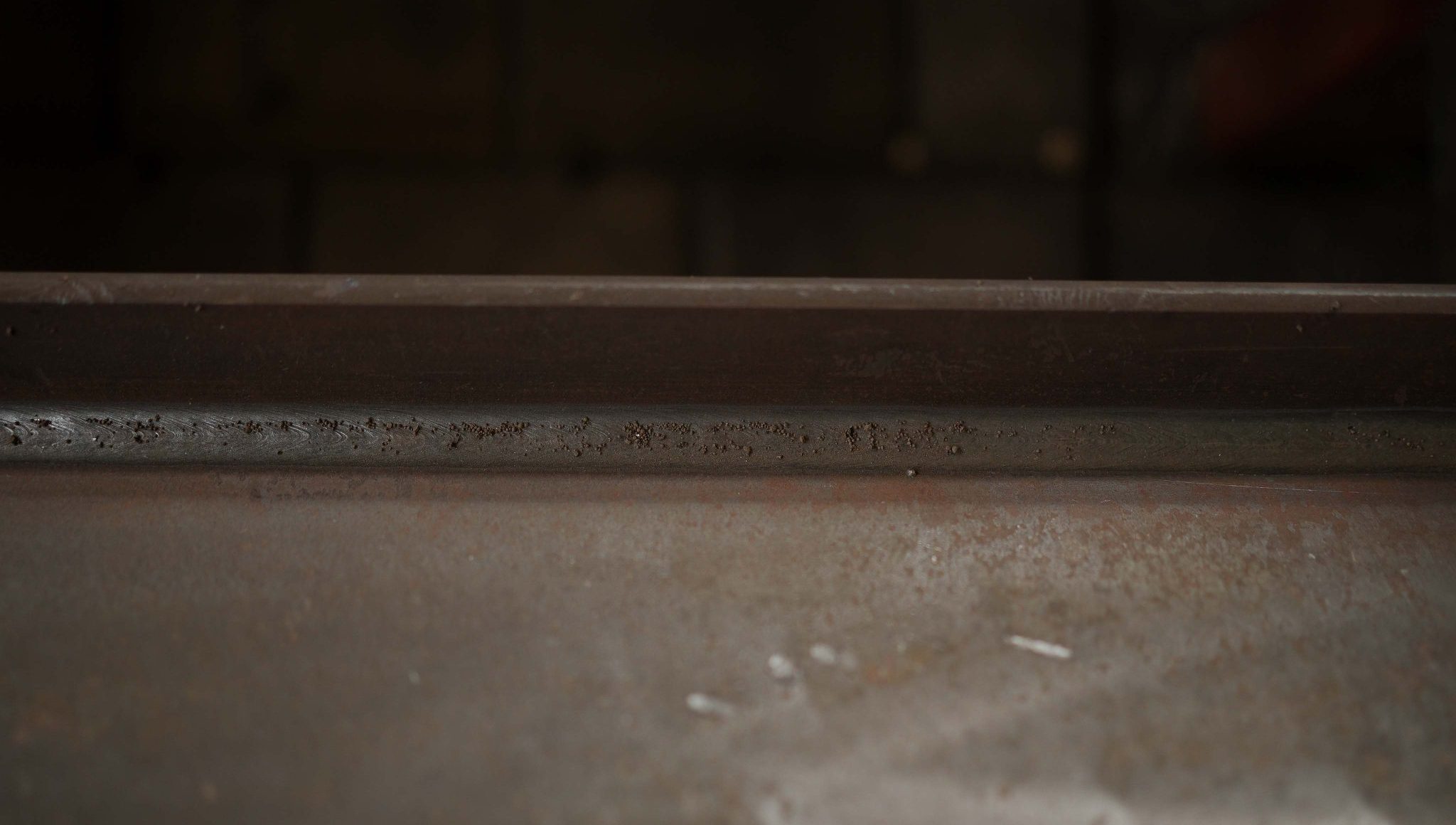

  • рисок на поверхности (они возникают из-за попадания мелких частиц на прокатные валы);
  • впадин (из-за избытка металла на валах);
  • пленки (которая возникает при раскатывании слитка, имеющая застывшие капли жидкого металла на своей поверхности);
  • волосовин – с виду тонкие трещины на поверхности и вытянутые вдоль направления деформации (через неметаллические включения или газовые пузыри);
  • коррозии.

Инструментальный контроль.

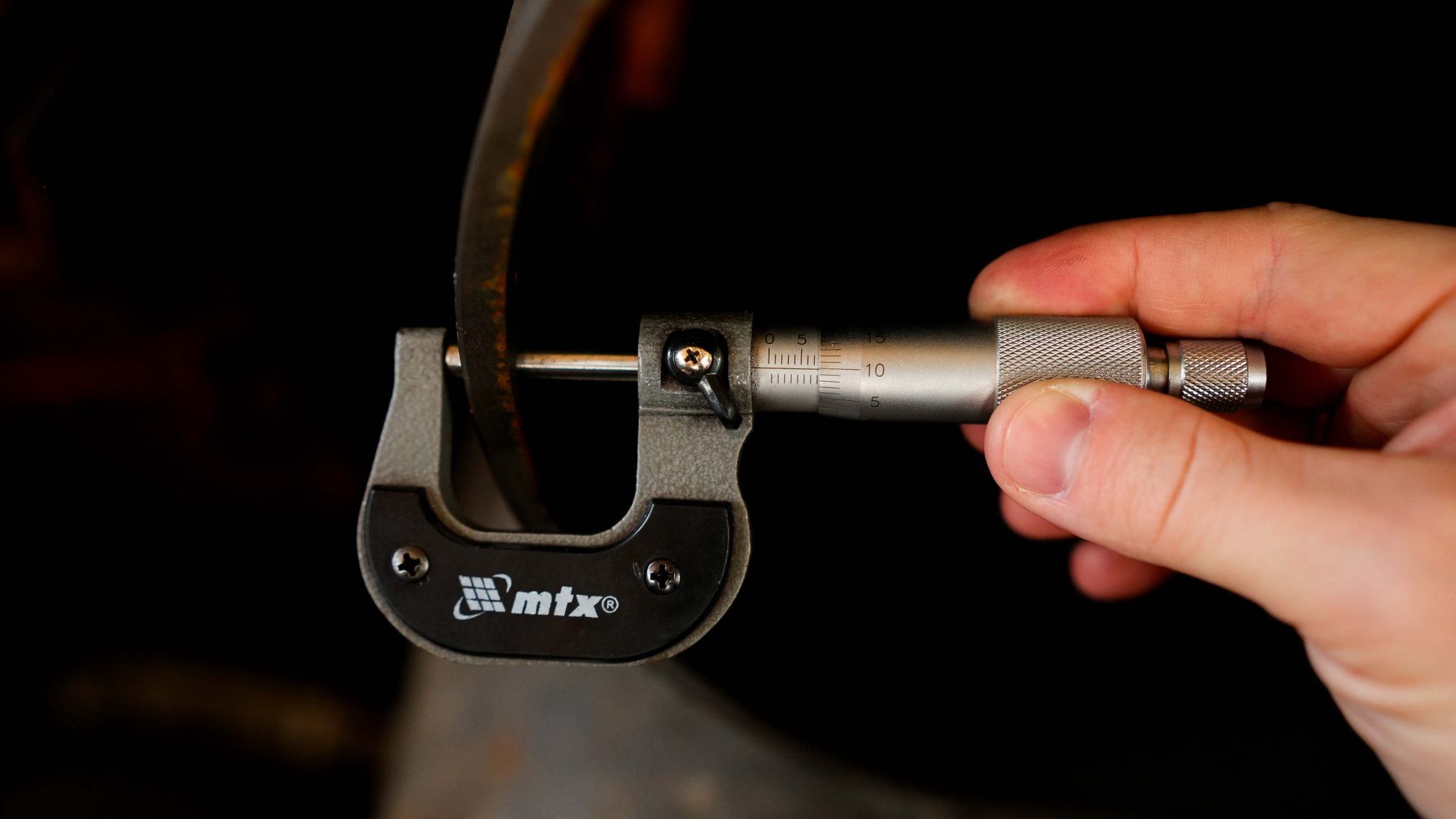

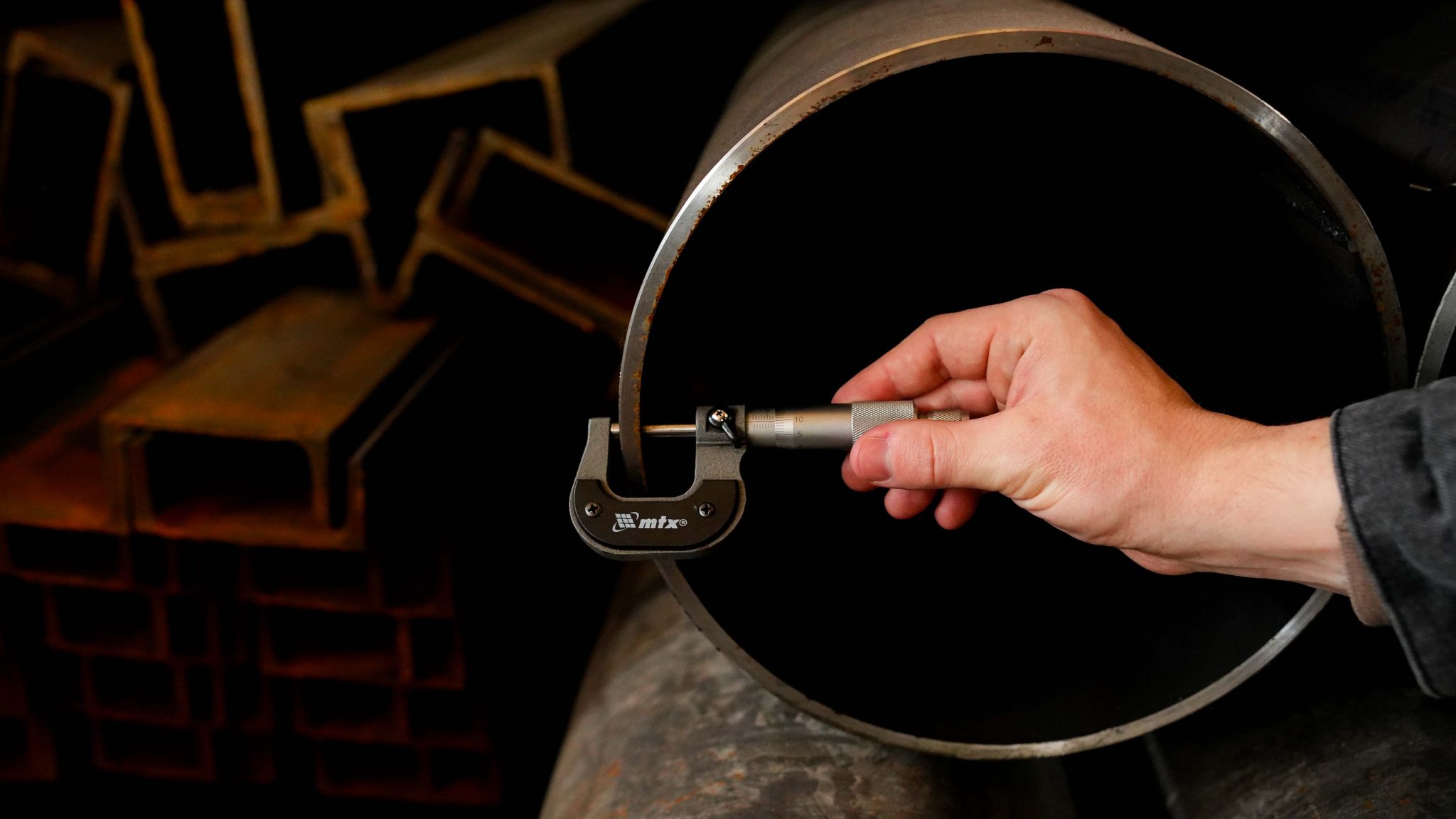

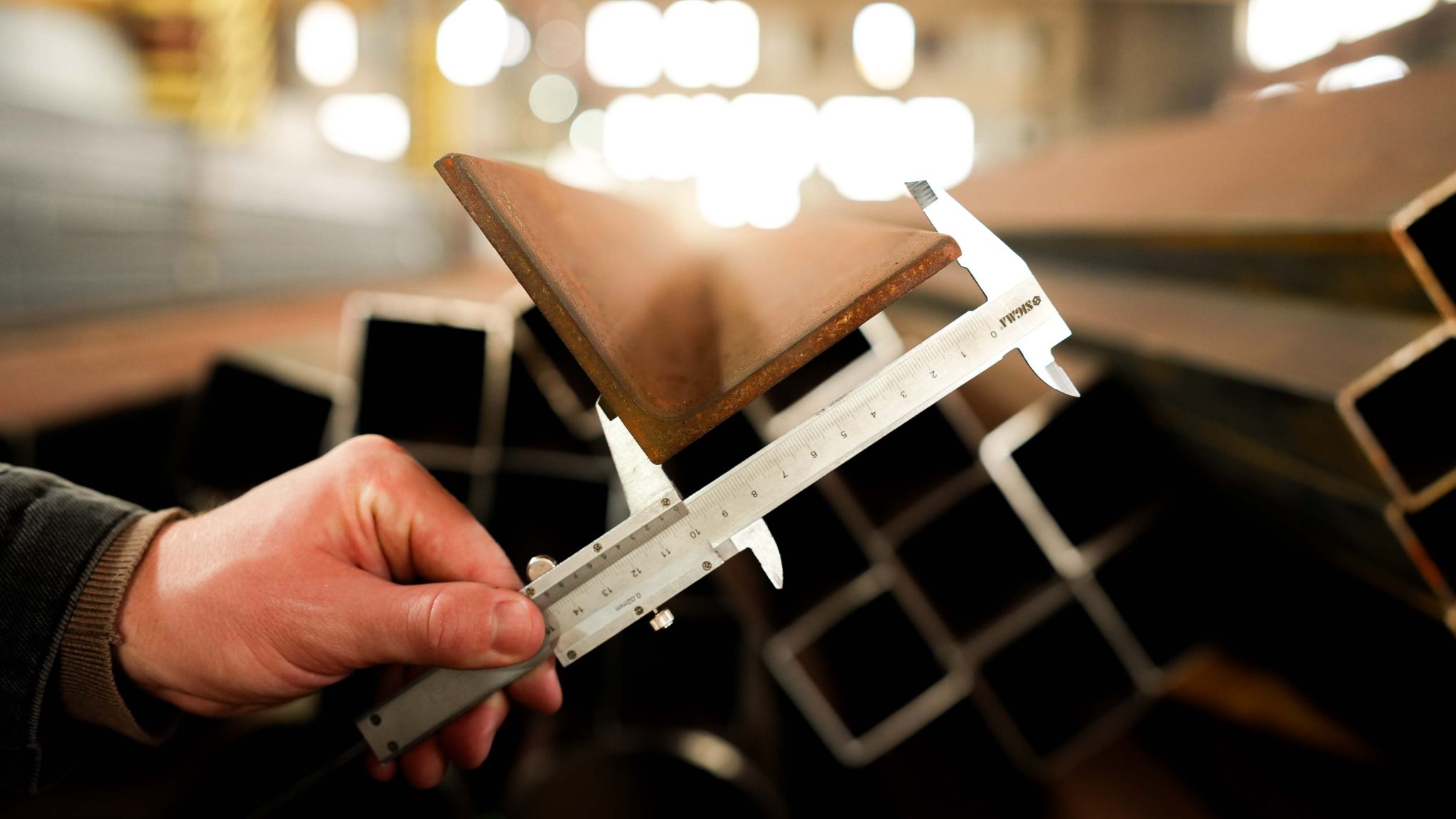

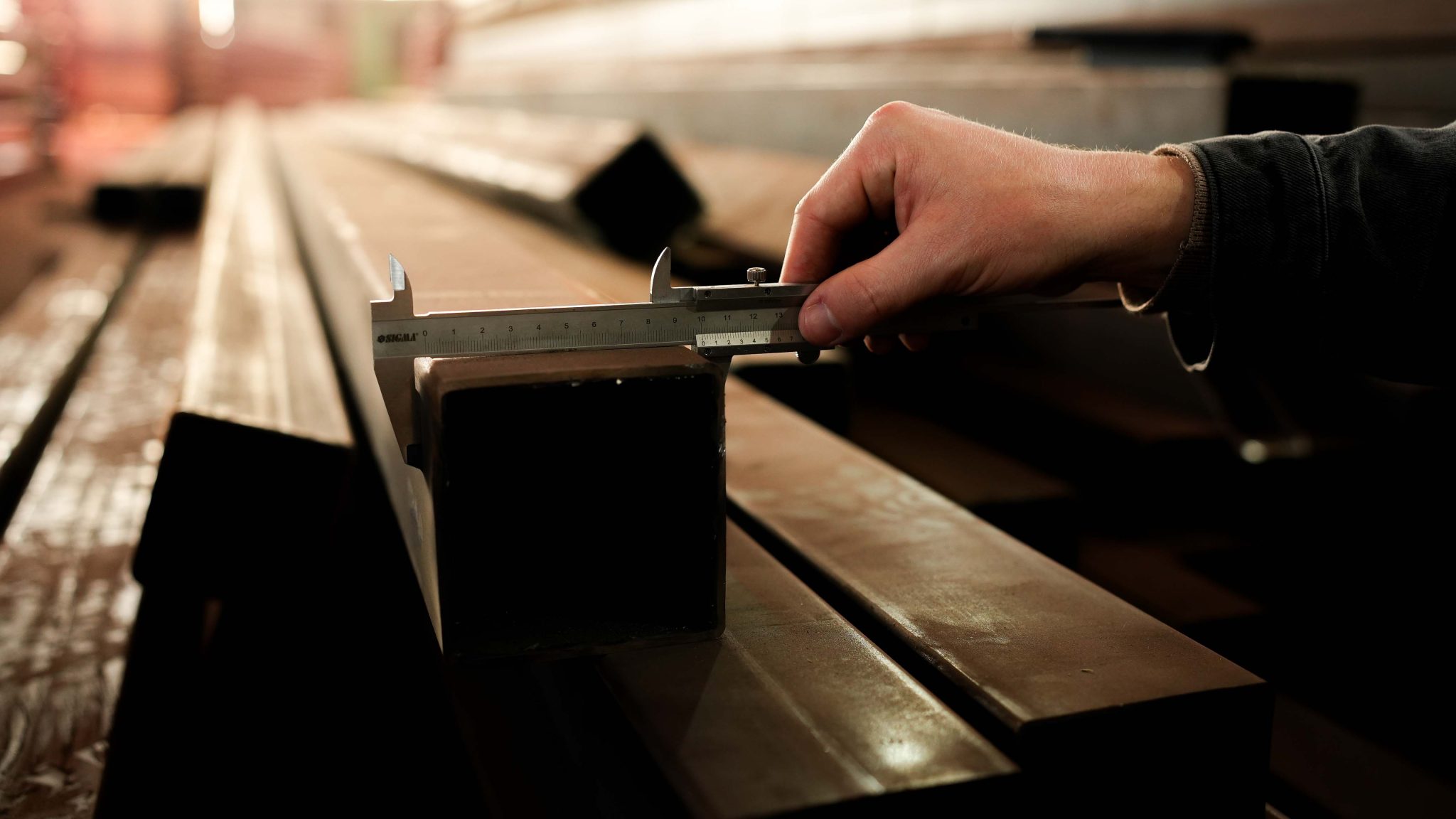

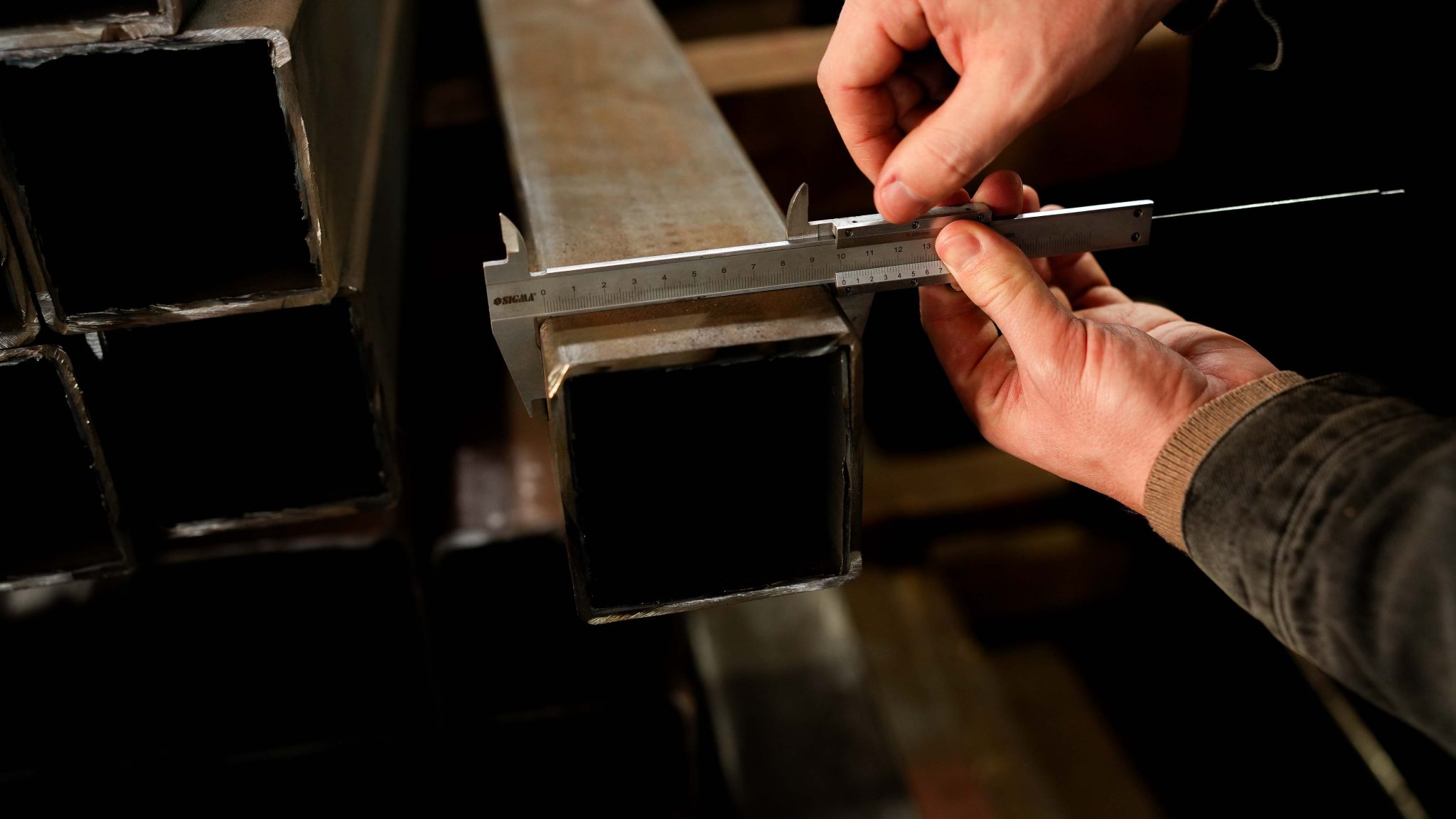

Гладким микрометром проверяем толщину стенок профильных труб и листового проката.
Измерения гладким микрометром производятся по определенным правилам. Сначала протирается поверхность. Инструмент выставляется на ноль. Затем изделие зажимается и производится натяжение барабана до 3-х щелчков. Определяем размер по всем шкалам и заносим результаты в журнал.

Штангенциркулем замеряем диаметр и стороны профильных труб и швеллеров.

Контроль изготовления заготовок

Контроль на этапе заготовки обеспечивает отсутствие ошибок на следующем этапе сварки.

Обеспечивается в несколько этапов.

Одним из ключевых является отсутствие и невозможность попадания на участок распила и плазменной резки металлопроката от другого заказа или другого сортамента.

Также немаловажным фактором является ограниченное количество нарядов на заготовительные работы – мы не отдаем на участок задачу на весь день, а только порциями по мере выполнения.

У работников нет ощущения перегрузки данными, лишних чертежей и легко поддерживается порядок на рабочем месте.

Обязательно до и после изготовления заготовки производится инструментальный контроль.

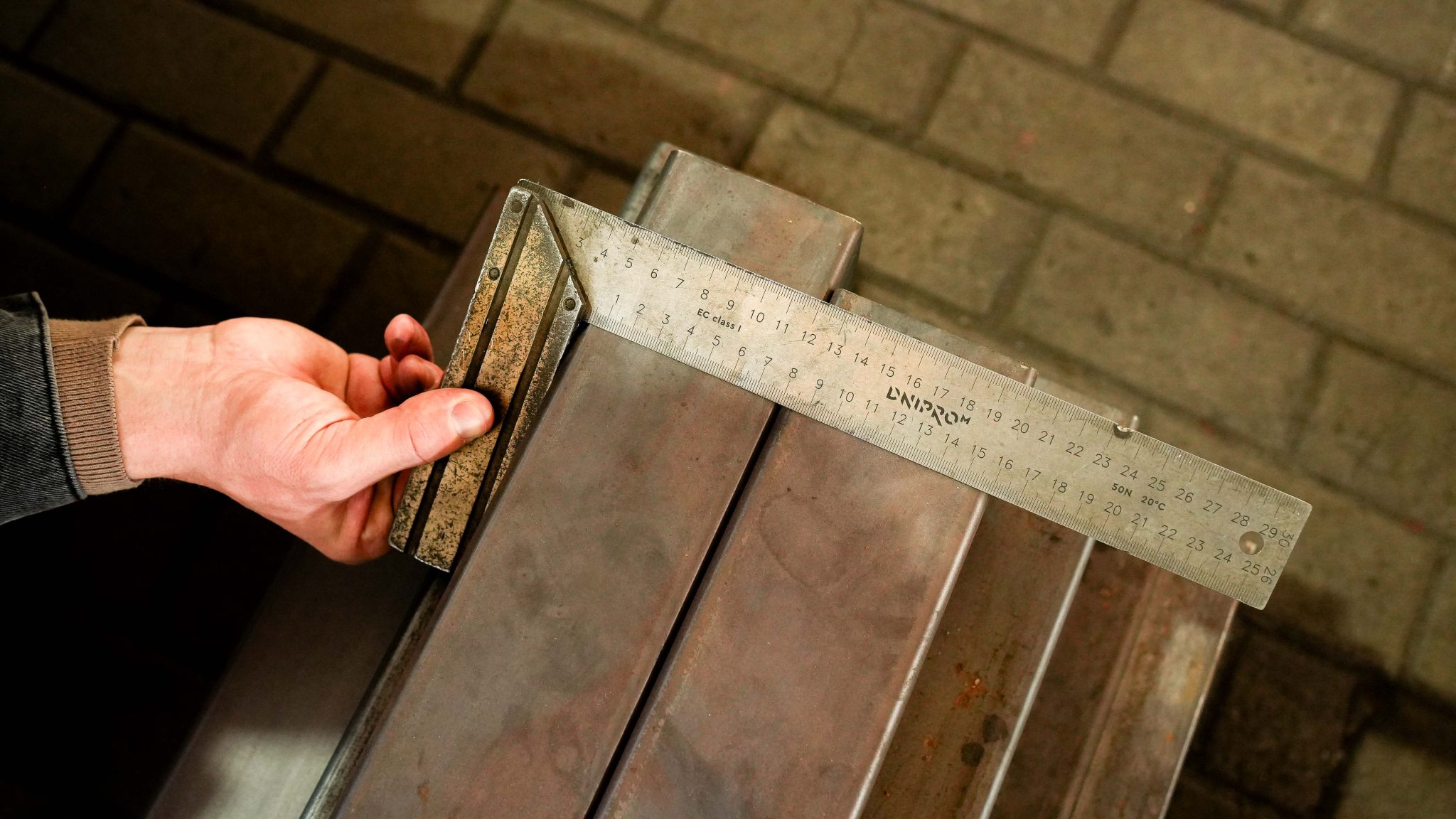

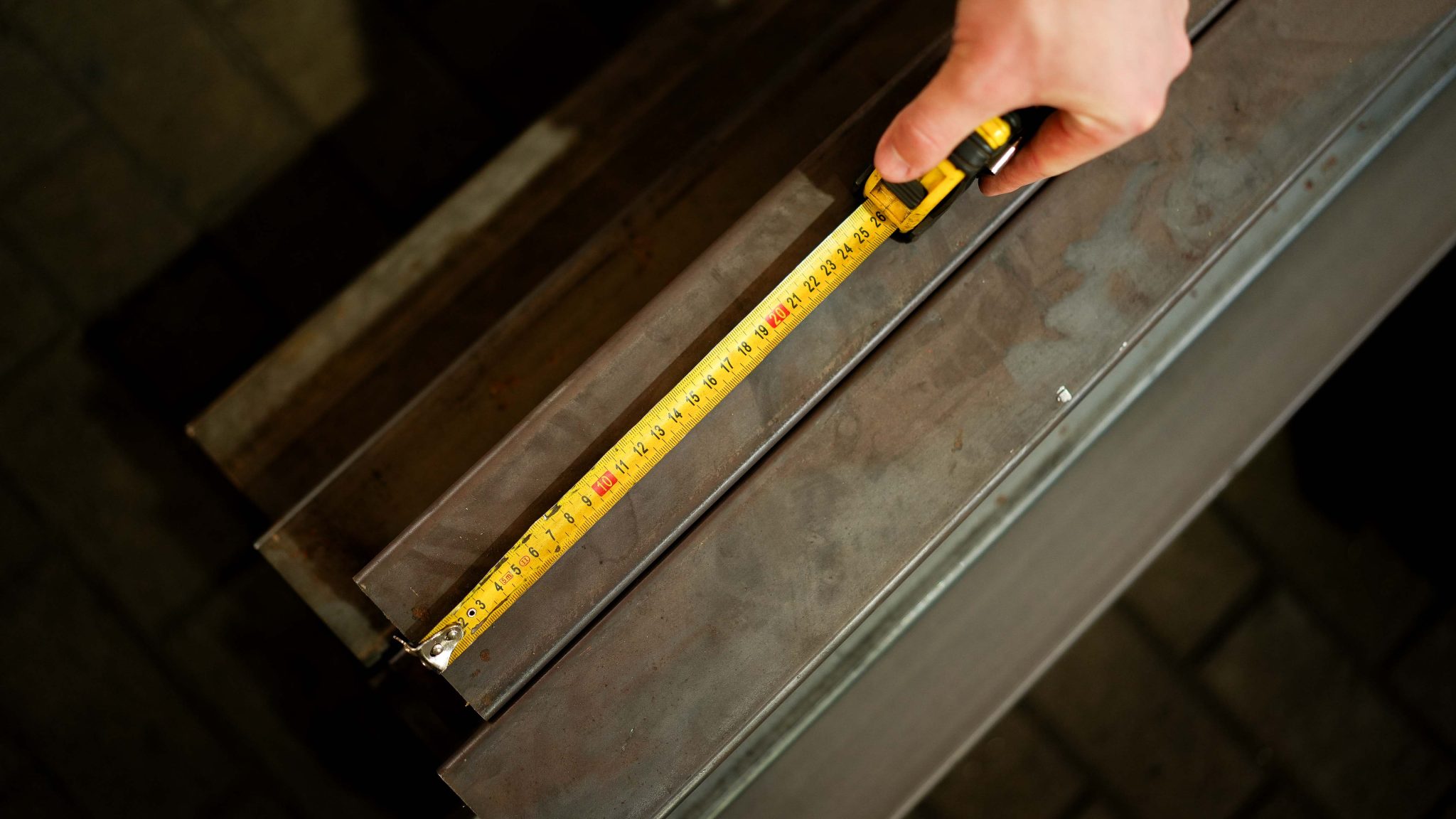

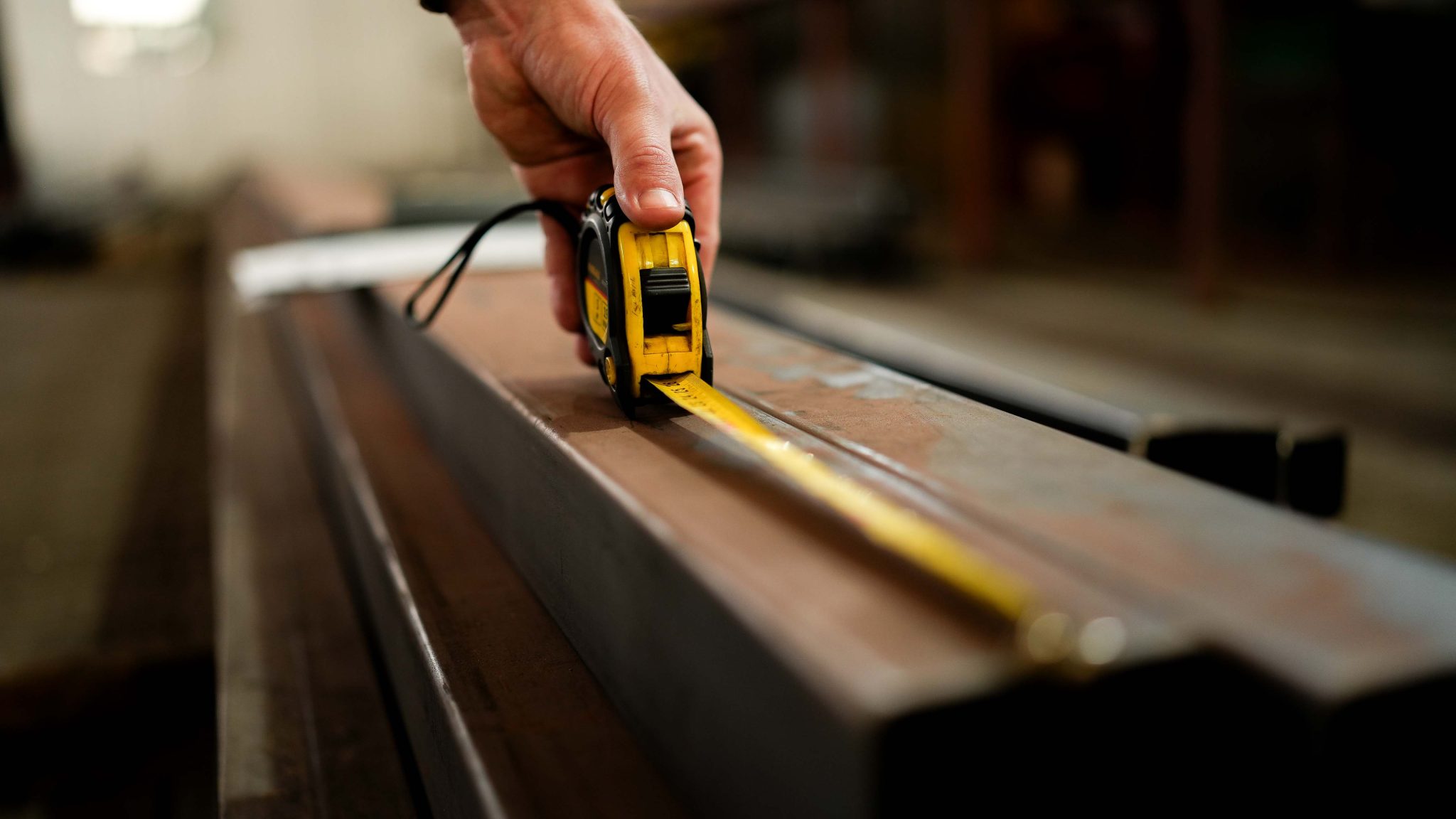

Измеряем длину заготовки – измерительной рулеткой. Проверяем размеры полок и стенок проката – штангенциркулем. С помощью угольника проверяем углы и перпендикулярность резов.

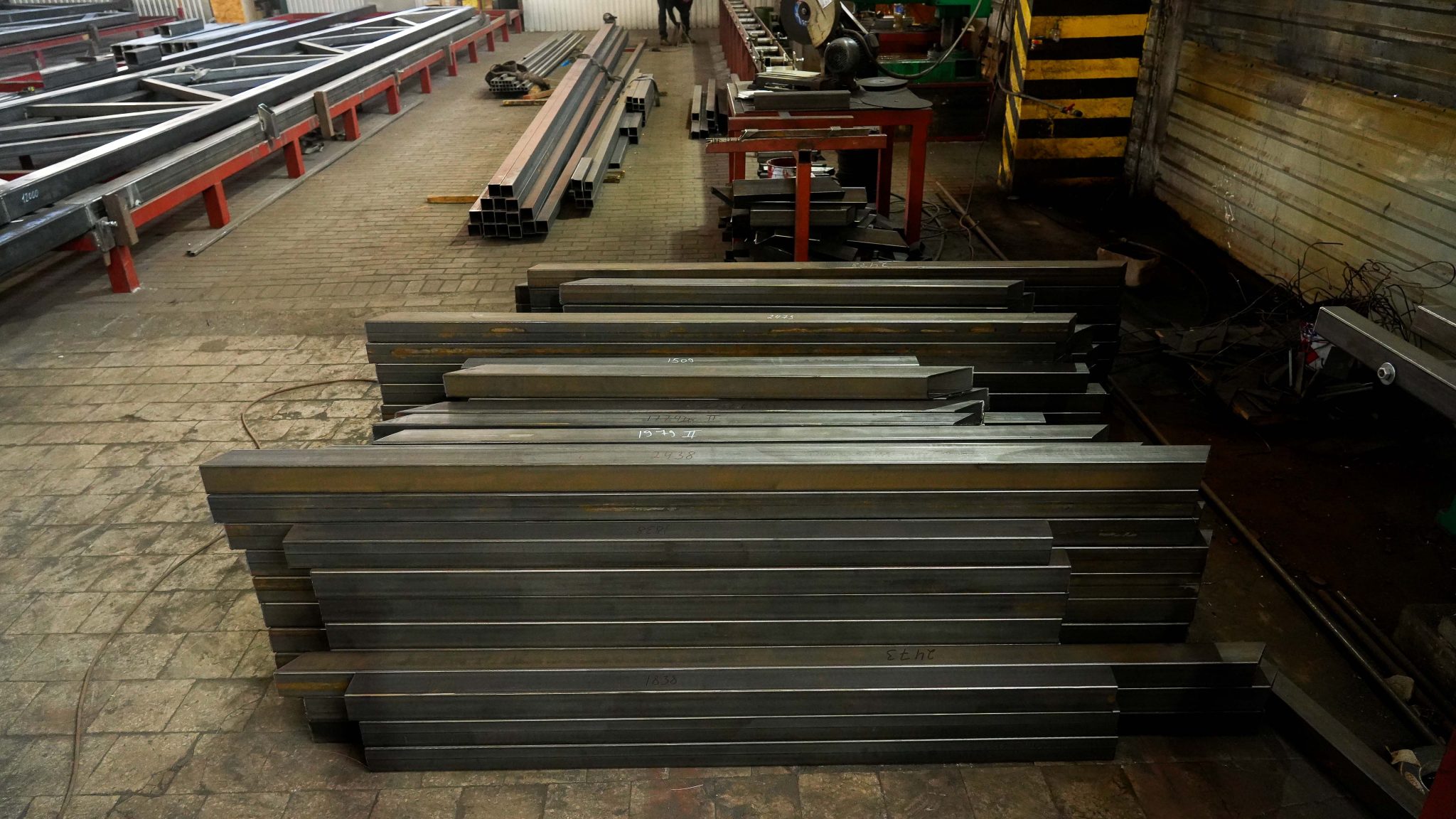

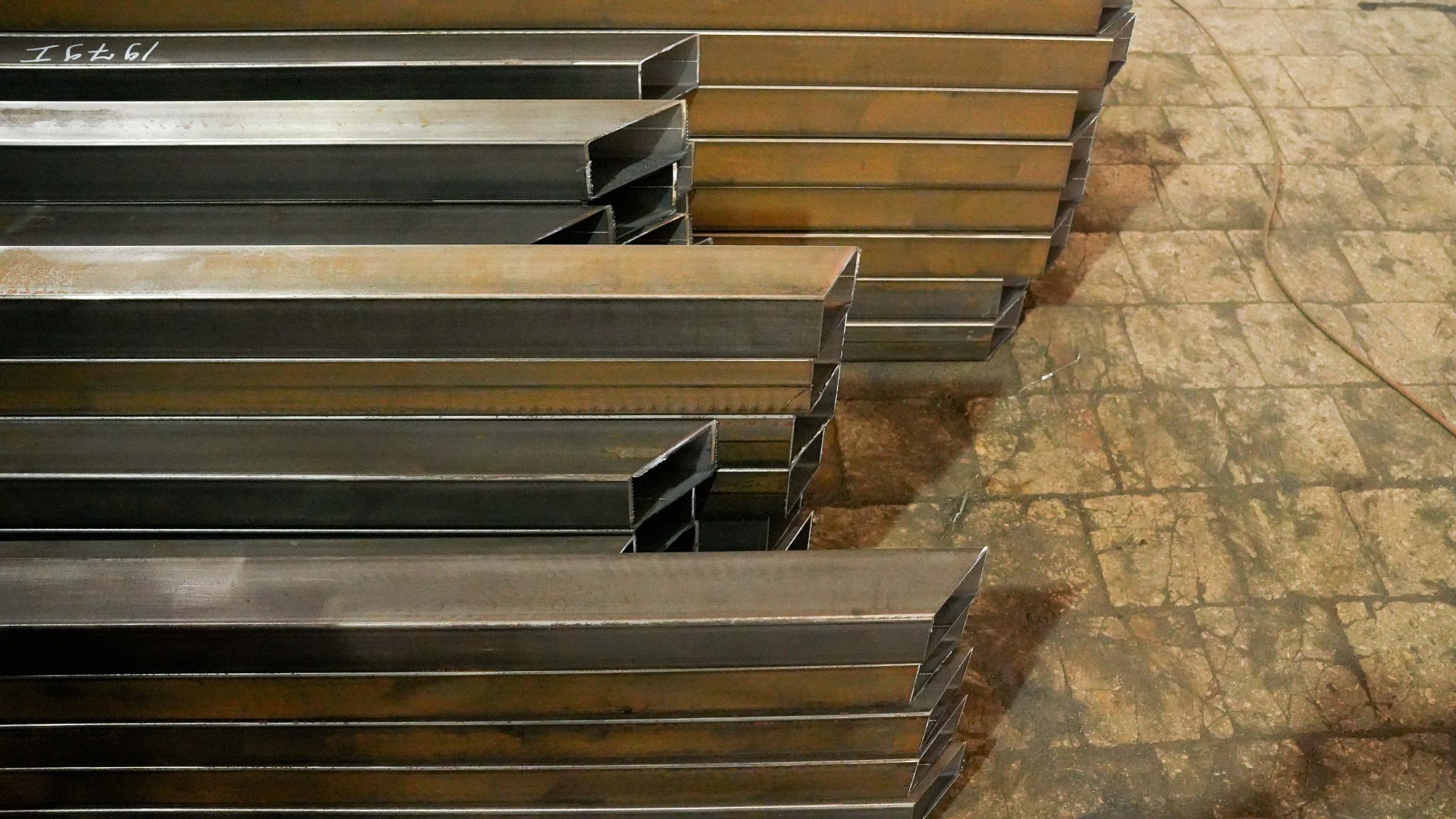

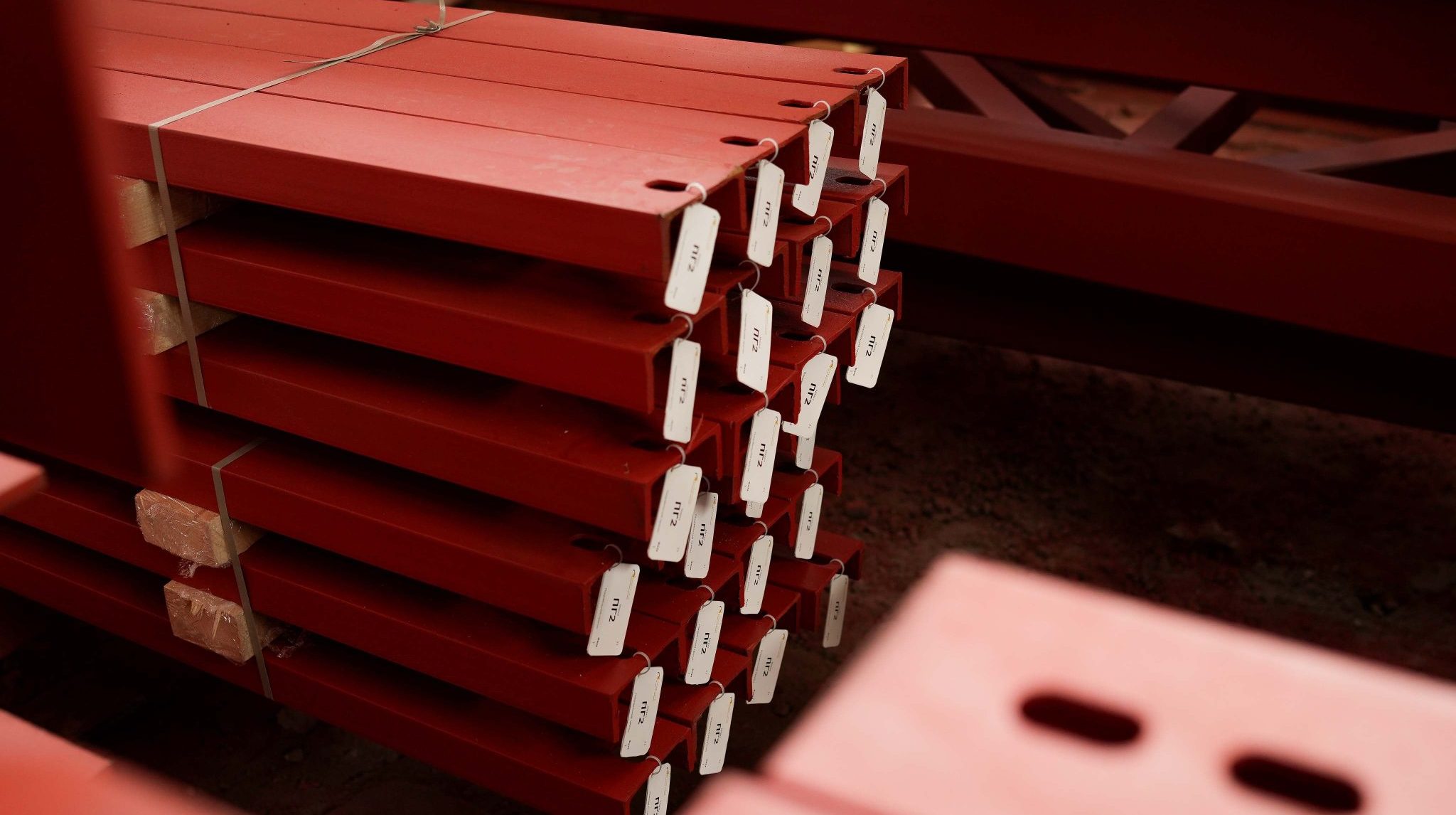

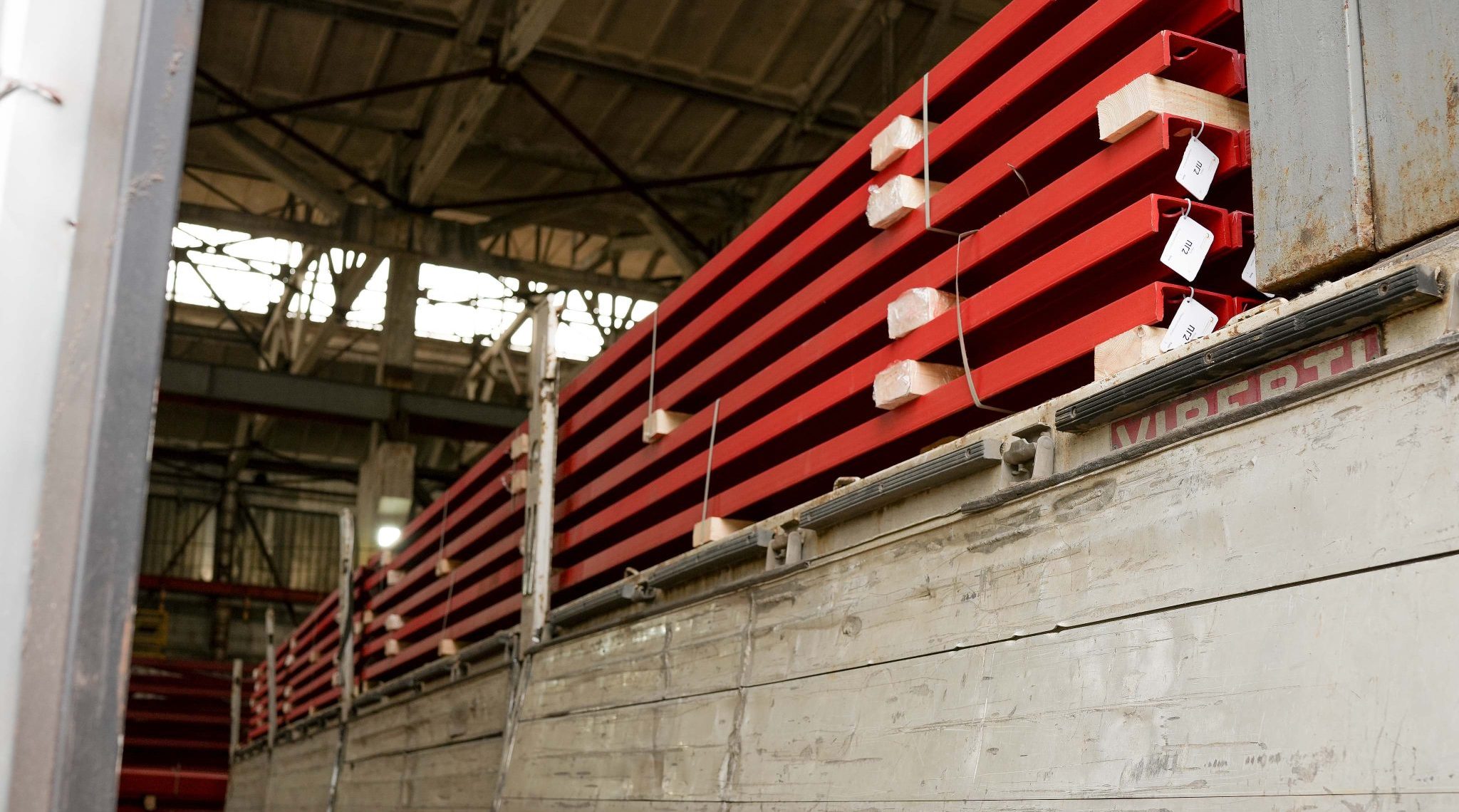

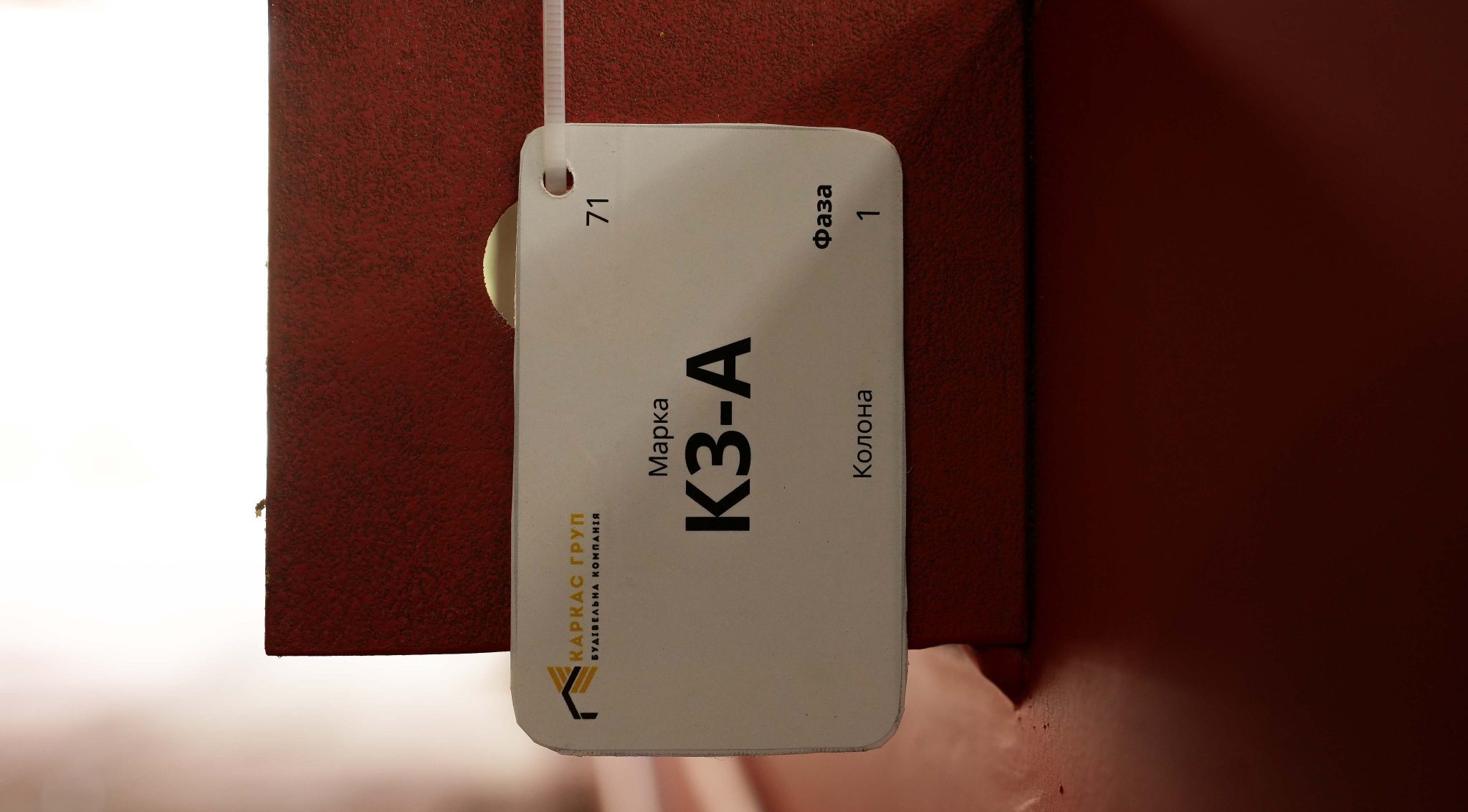

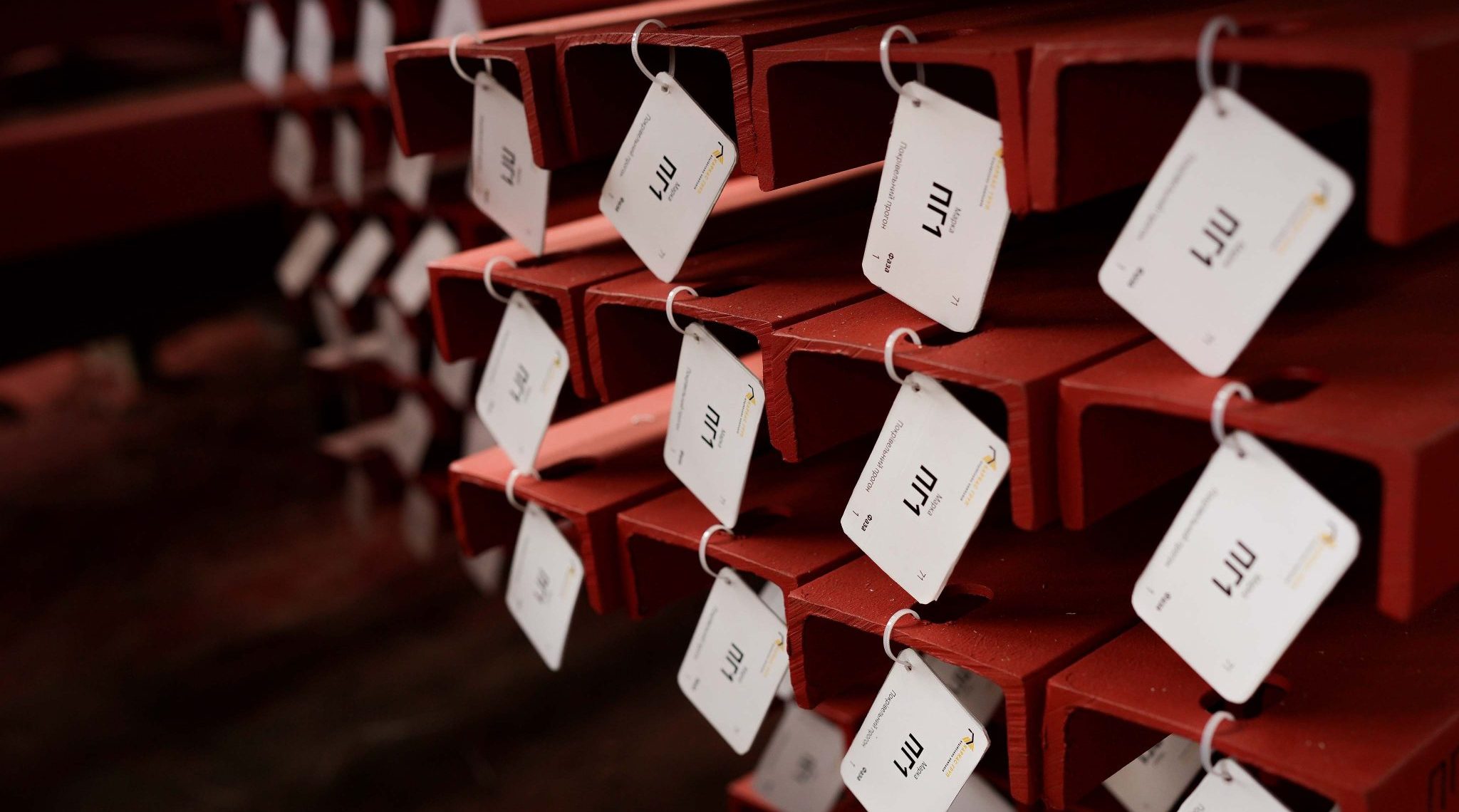

Для того чтобы сборщики использовали нужную заготовку, все изделия подписываются и упаковываются на промежуточном складе.

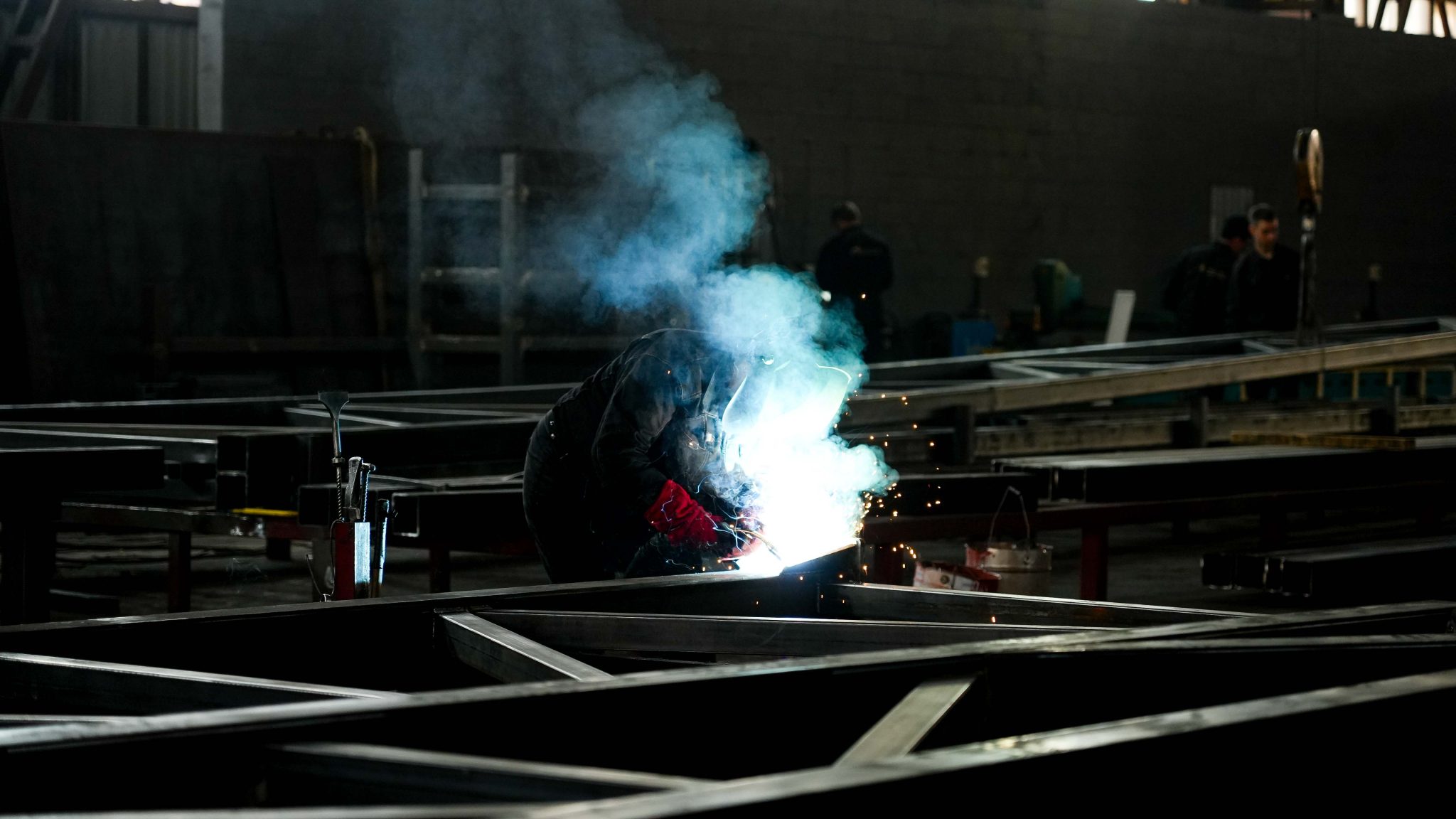

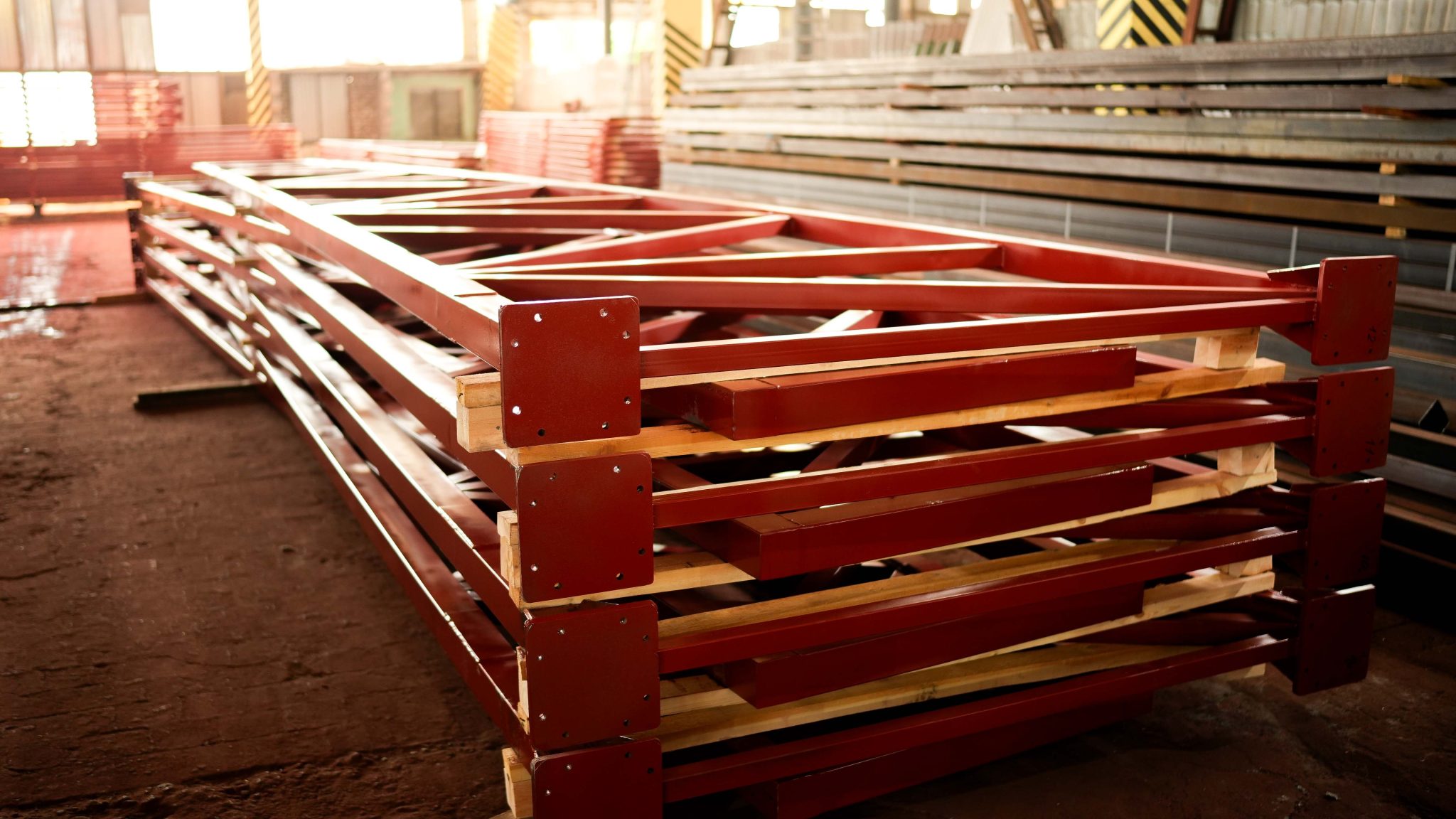

Контроль сборки металлоконструкций

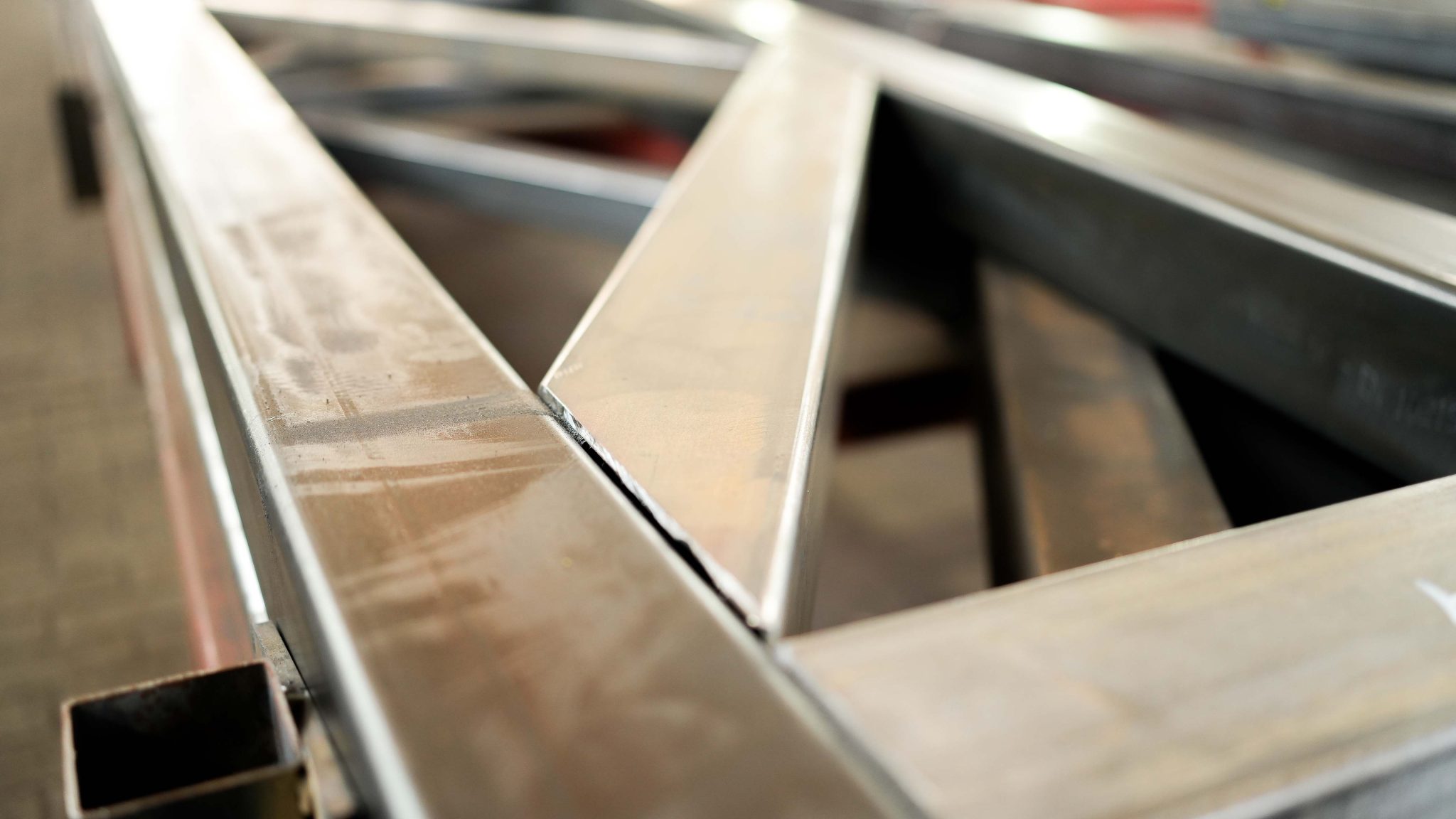

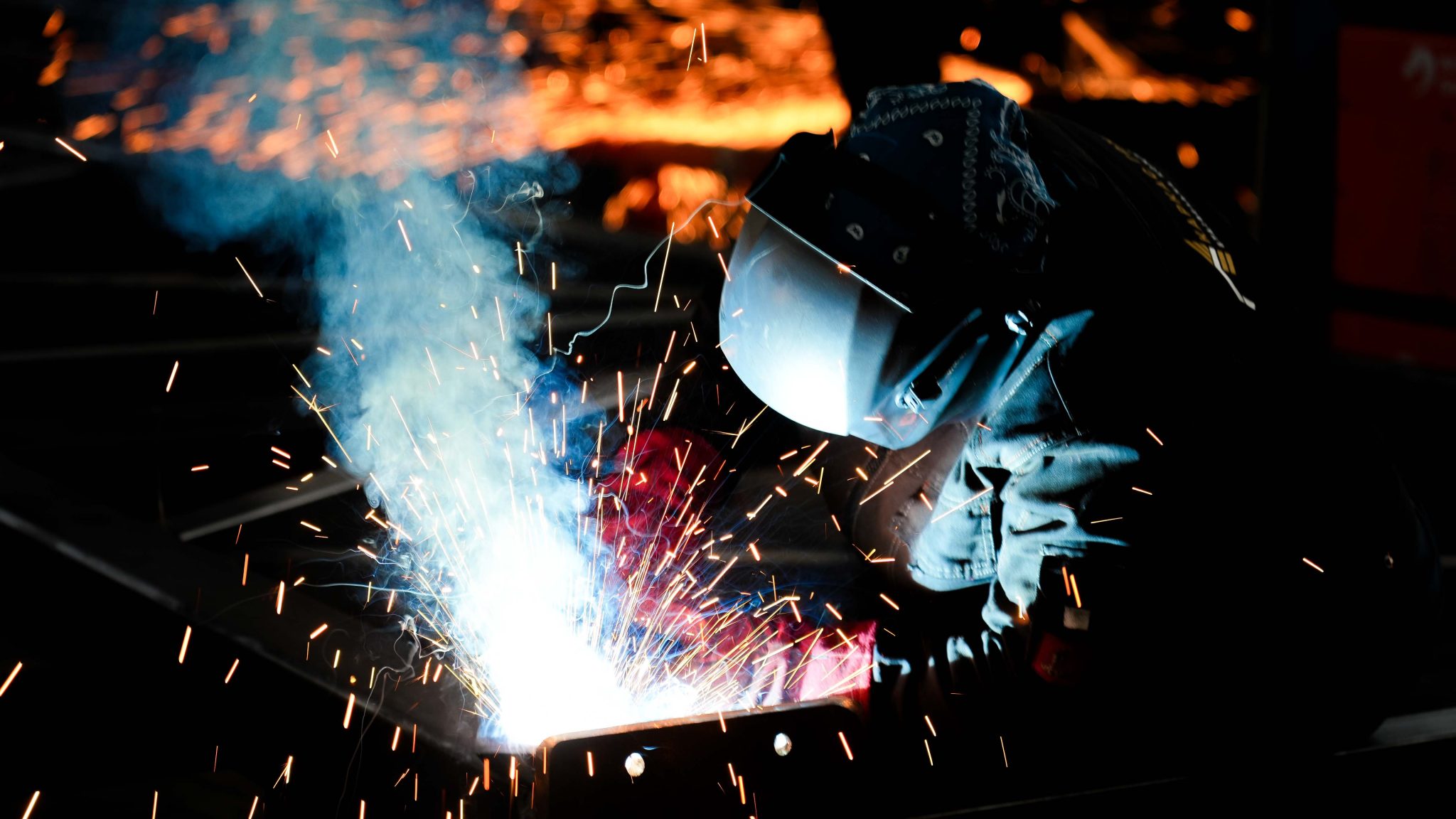

Сборка металлоконструкций на «прихватку» является основным ключевым процессом в нашем производстве.

Поэтому контроль сборки перед сваркой является важнейшим этапом контроля, обеспечивающим качество сборки металлоконструкций на монтаже.

Во-первых, качество сборки изделий во многом зависит от качества заготовки.

Важный принцип не передавать на следующий этап заготовку с ошибками. Это позволяет минимизировать ошибки при сборке на 40-60%.

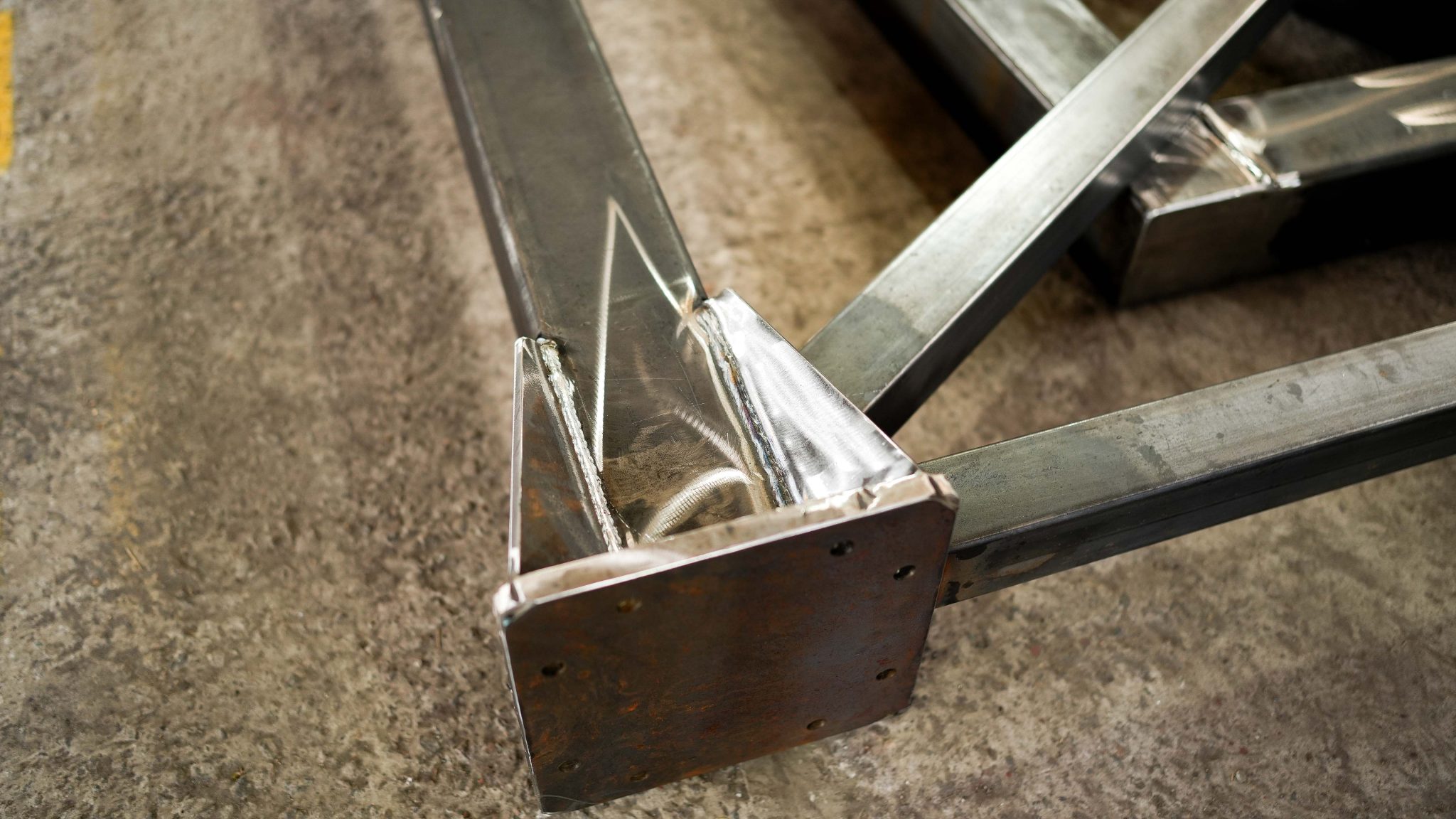

Мы наладили процессы так, что вся заготовка полностью готовится к сбору, т.е. зачищается, сверлится, готовятся кромки, вырезы и т.п. Это очень ответственный момент, например, увеличение угла скоса кромки влияет на увеличение количества наплавленного металла и времени сварки.

Далее приступаем к сборке изделия на прихватку.

Мы делим сборку и контроль на 2 типа:

  • единичные изделия – это когда мы каждый раз собираем и контролируем новую конструкцию, все они разные и не повторяются;
  • повторяющиеся изделия – например фермы, которых в проекте чаще всего более 10 штук.

Контроль в случае единичных изделий заключается в проверке с помощью измерительного инструмента каждого изделия.

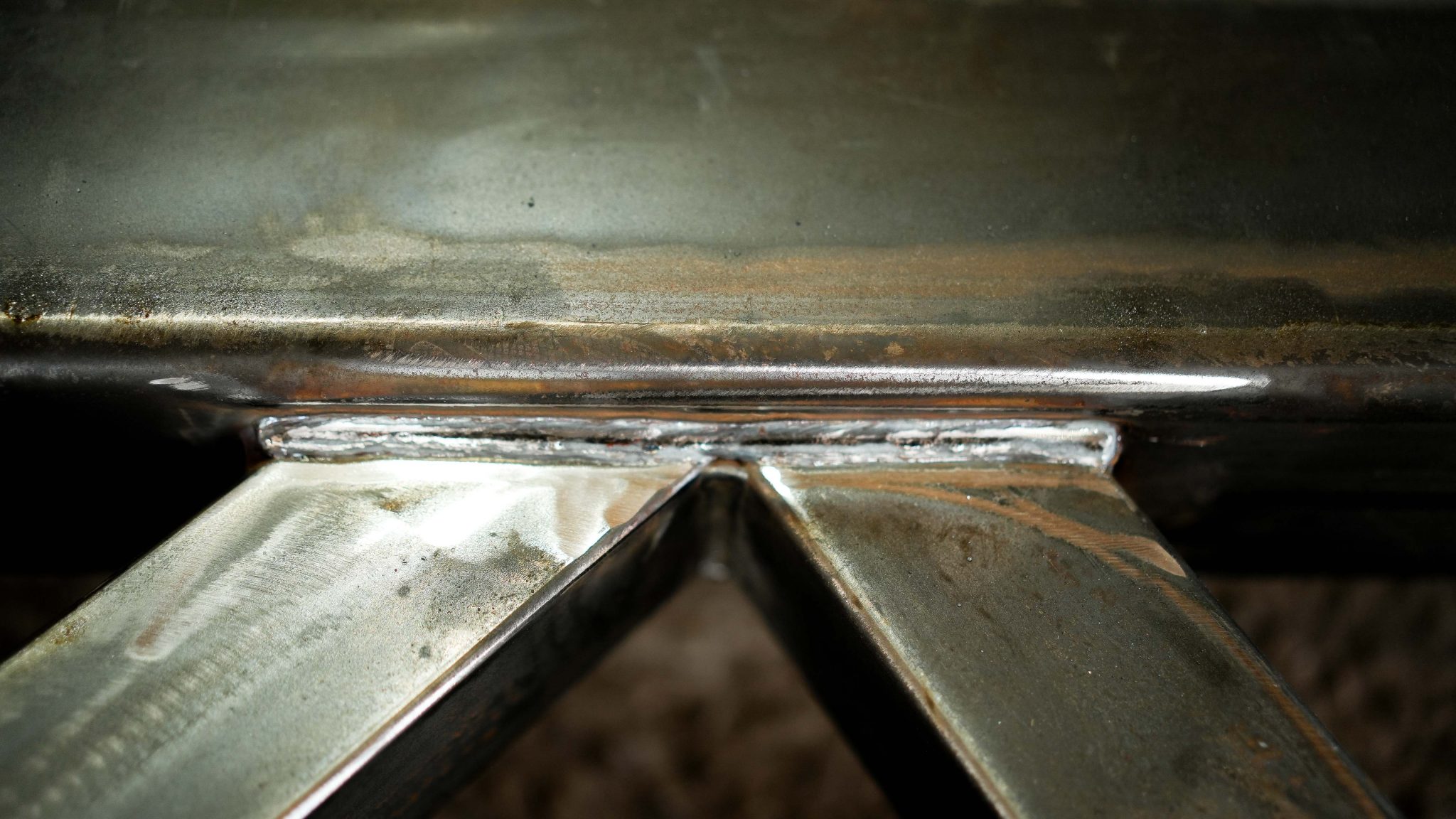

Рулеткой измеряем геометрические размеры согласно чертежам КМД, угольником проверяем перпендикулярность конструкции, штангенциркулем – диаметры отверстий. Кроме геометрии изделия основной контроль уделяется качеству сборки для качественной сварки:

  • в нахлесточных соединениях – ширина нахлестки и зазор между листами;

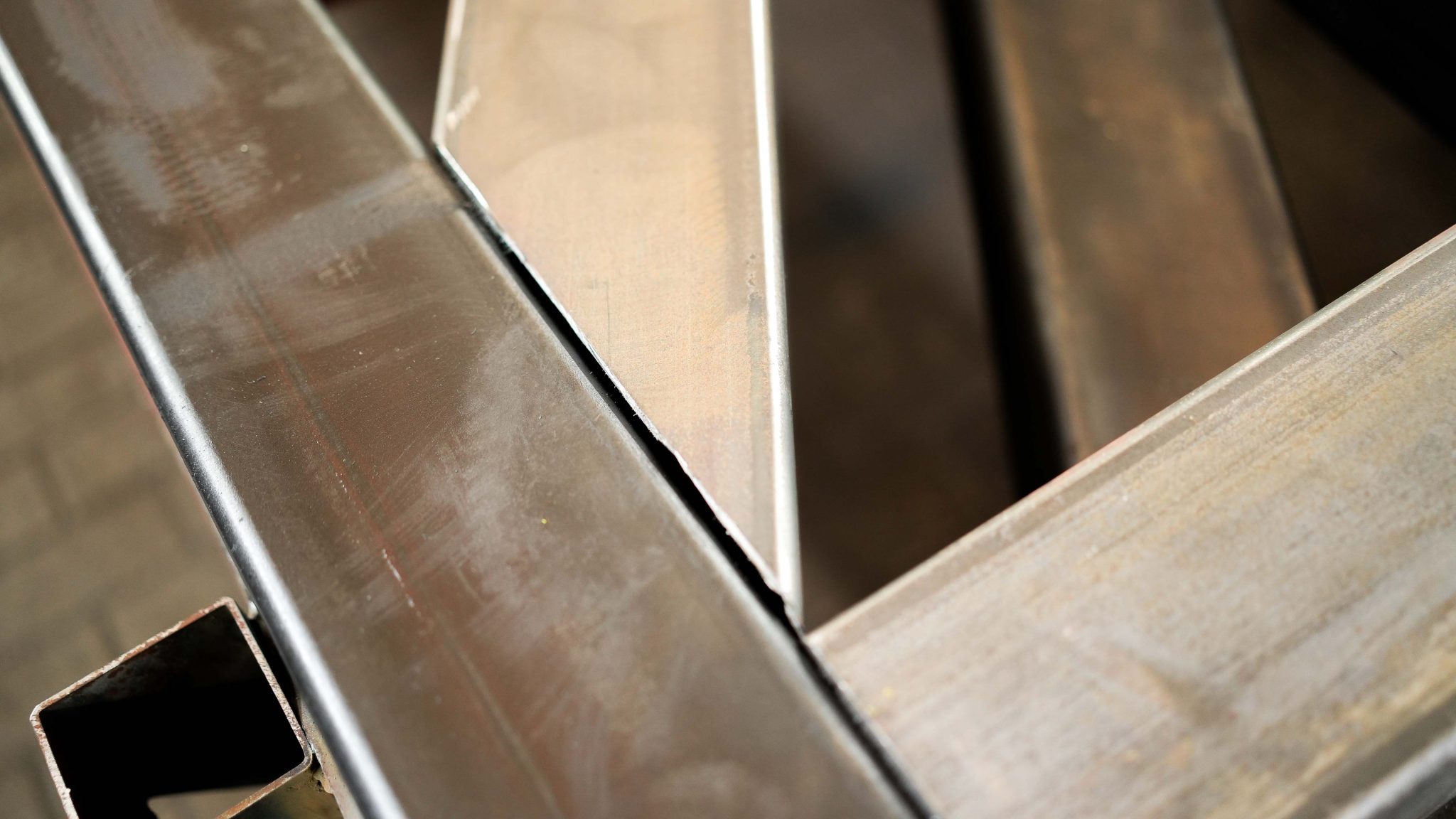

  • в угловых соединениях – зазор между деталями и угол;
  • в тавровых соединениях – притупление, угол скоса кромок и зазор между деталями;
  • в стыковых швах – притупление, угол раскрытия шва и зазор между кромками.

Чтобы обеспечить качество повторяющихся геометрических размеров изделий, используются приспособления, которые мы называем шаблонами или кондукторами.

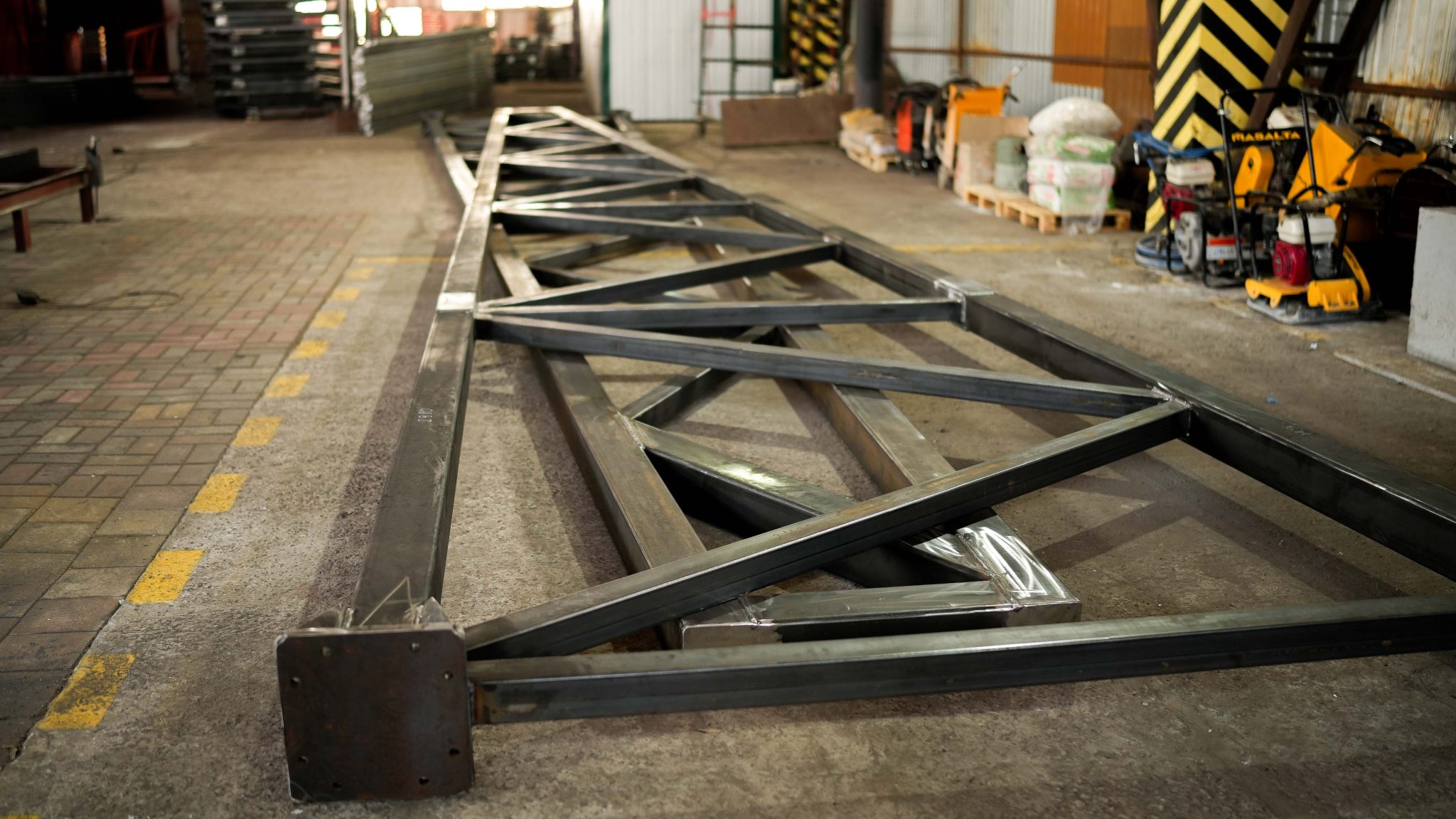

Обычно это стропильные и подстропильные фермы.

Сначала производится первое изделие и тщательно проверяется (это и есть шаблон или кондуктор), затем на его поверхности производится второе изделие. Второе изделие снова проверяется и производится контрольная сборка.

Конструкция собирается из нескольких частей. Стягивается болтами.

Контроль подготовки к покраске

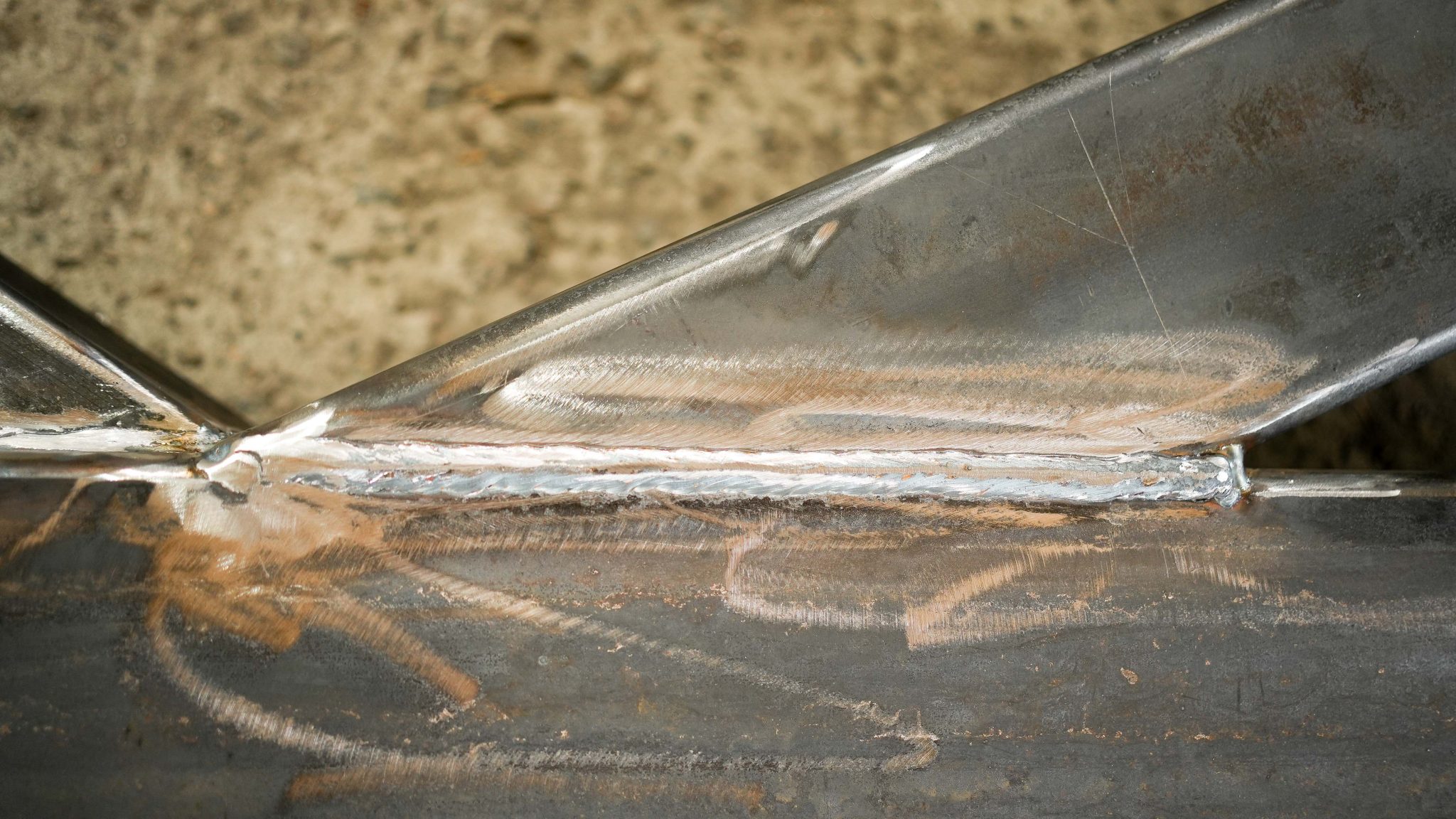

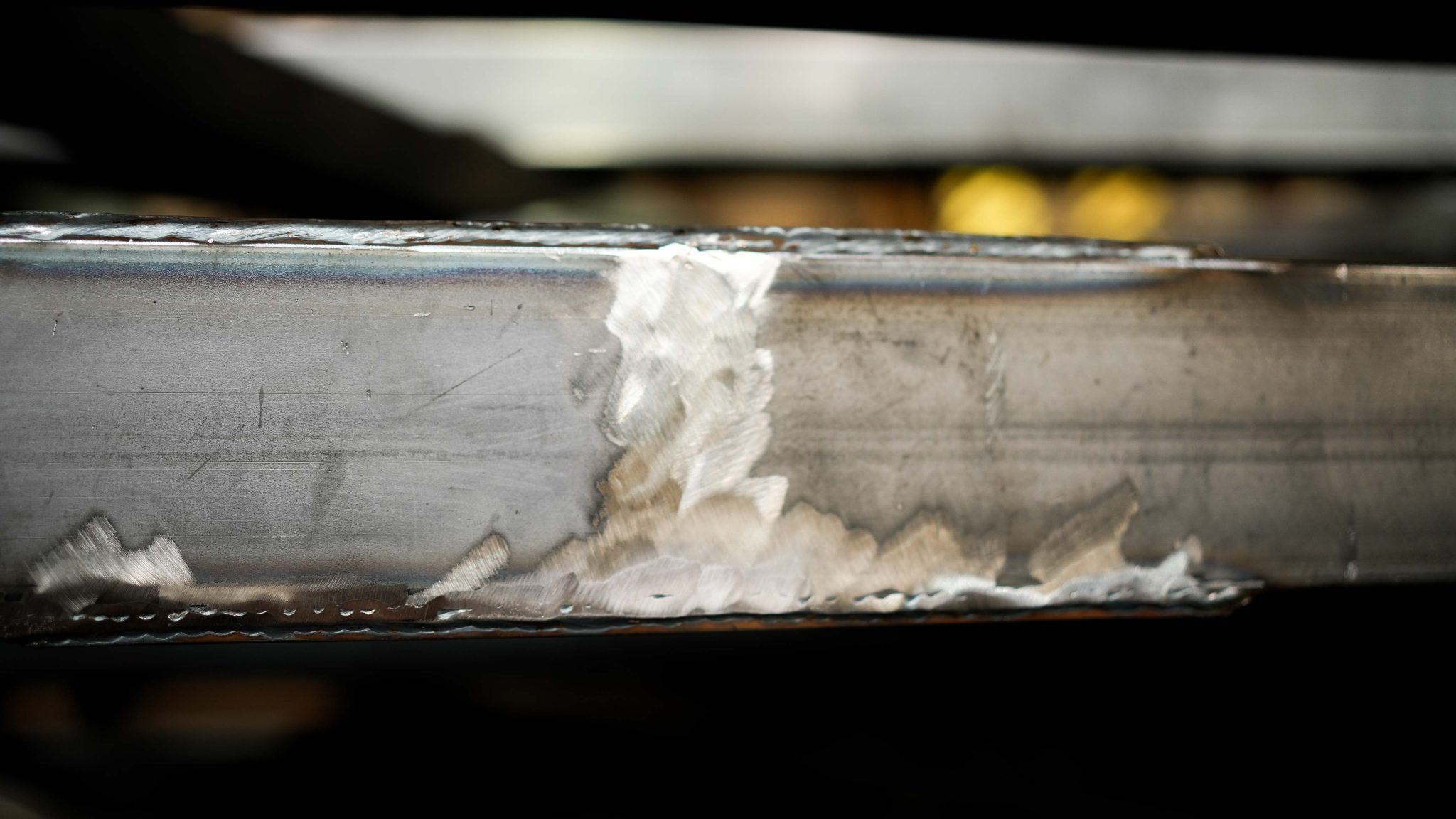

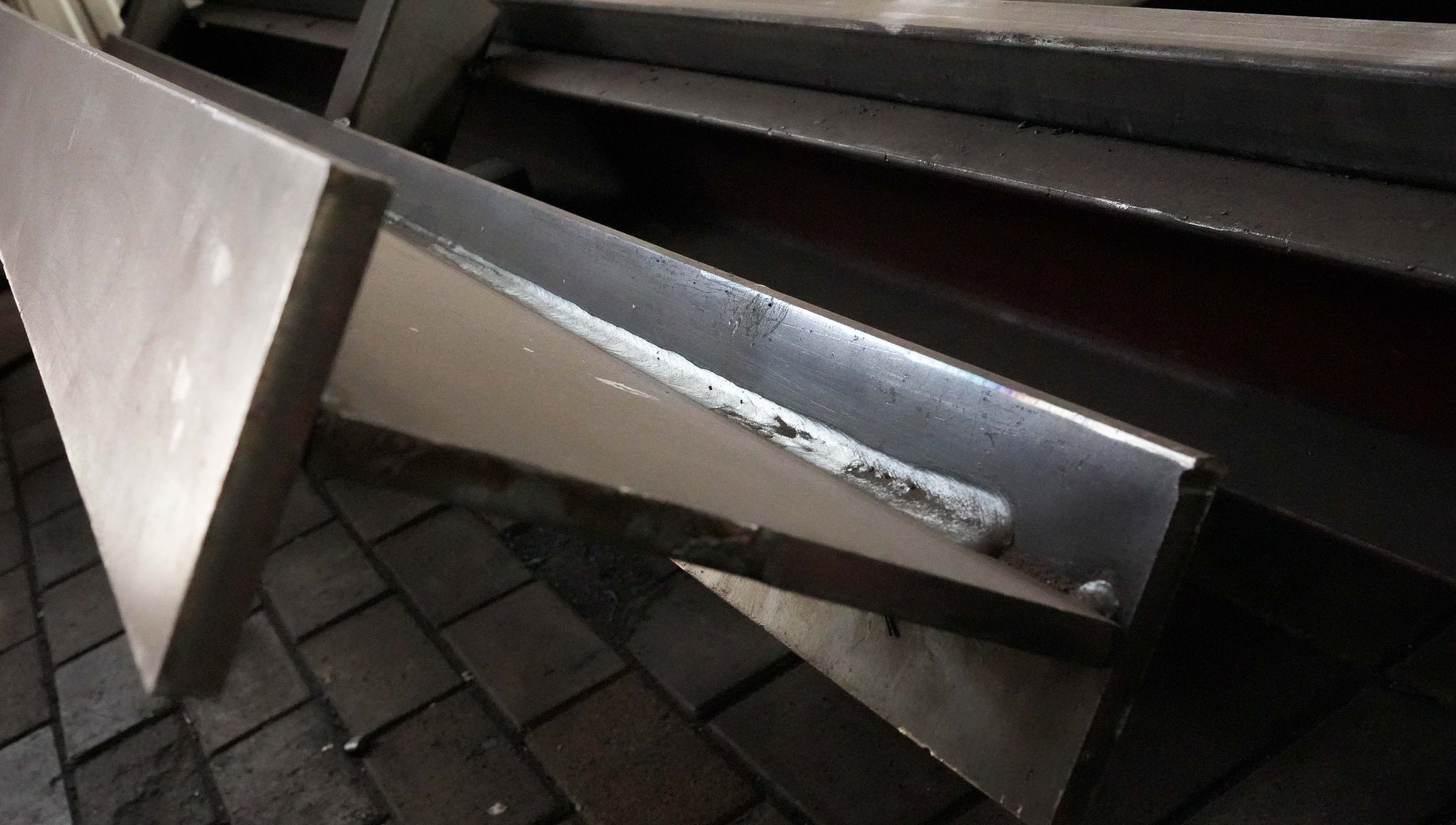

Контролям в первую очередь должны быть подвергнуты швы в местах их взаимного сечения и в местах с признаками дефектов. Если в результате выборочного контроля установлено неудовлетворительное качество шва, то контроль должен быть продлен до выявления фактических границ дефектного участка.

При наружном осмотре сварные швы должны отвечать следующим требованиям:

  • иметь гладкую или равномерно чешуйчатую поверхность без резких переходов к основному металлу;

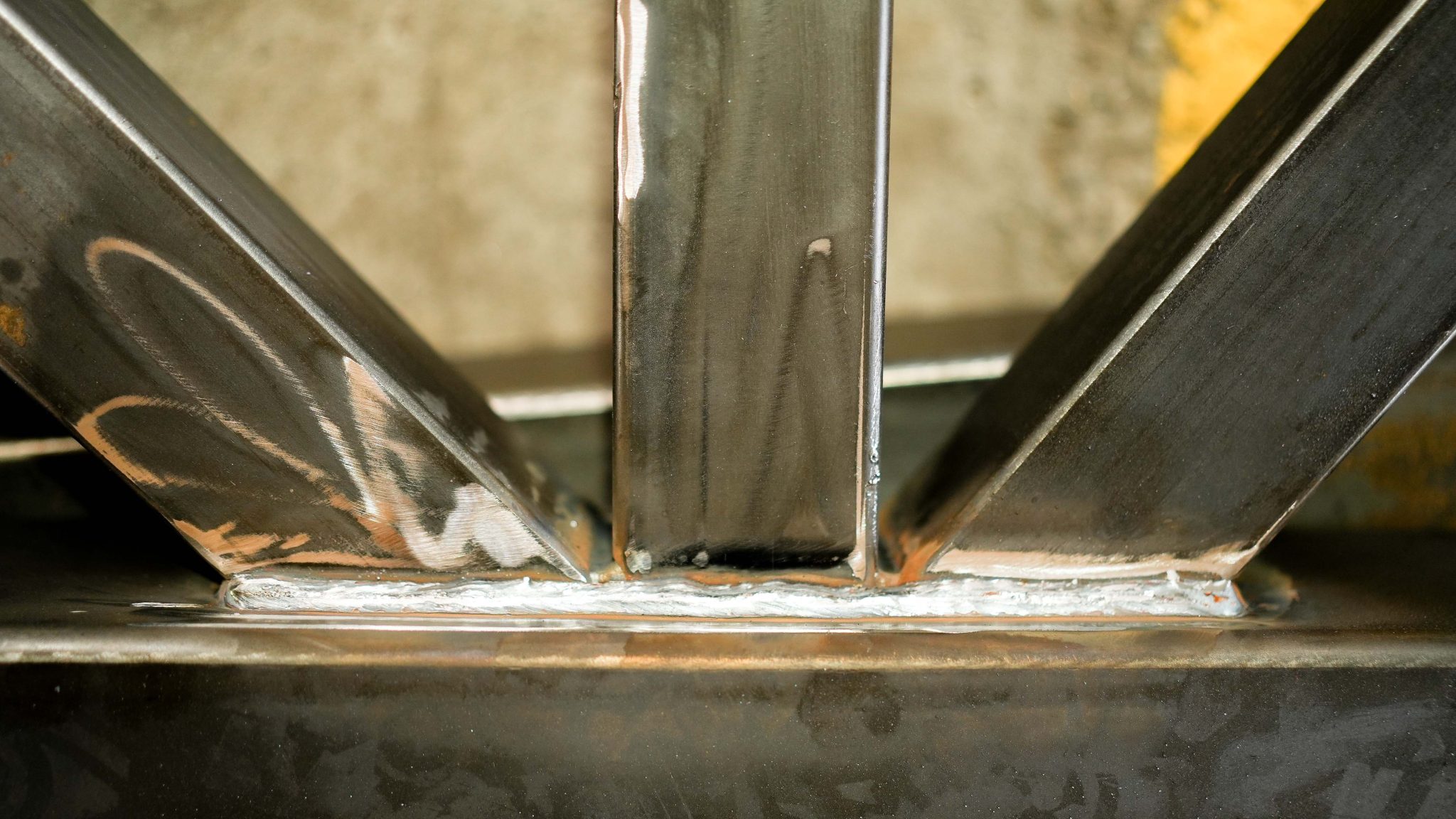

  • швы должны быть плотными по всей длине и не иметь видимых прожогов, сужений, наплывов, а также недопустимых по размерам подрезов, непроваров в корне шва, несплавлений по кромкам, шлаковых включений и пор;
  • металл шва и околошовной зоны не должен иметь трещин какой-либо ориентации и длины;
  • кратеры швов в местах остановки сварки должны быть переварены, а в местах окончания – заварены.

Сварные соединения, не отвечающие требованиям к их качеству, необходимо исправлять. Способ исправления назначается руководителем производства лично.

Контроль покраски металлоконструкций

В процессе проверки лакокрасочного покрытия строительных металлоконструкций смотрим на:

  1. Сплошность покрытия по всей площади поверхности;
  2. Степень высыхания каждого слоя перед нанесением следующего;
  3. Адгезию;
  4. Количество слоев;
  5. Толщину каждого слоя покрытия.

Менеджер качества окрасочного участка производит необходимый обзор и измерения каждой партии.

Сплошность покрытия означает равномерную без пропусков покраску. Специалист ОТК оценивает его визуально при дневном и искусственном освещении. Покрытие должно быть сплошным, с хорошей адгезией к металлу, без дефектов: морщин, наплывов, постороннего мусора.

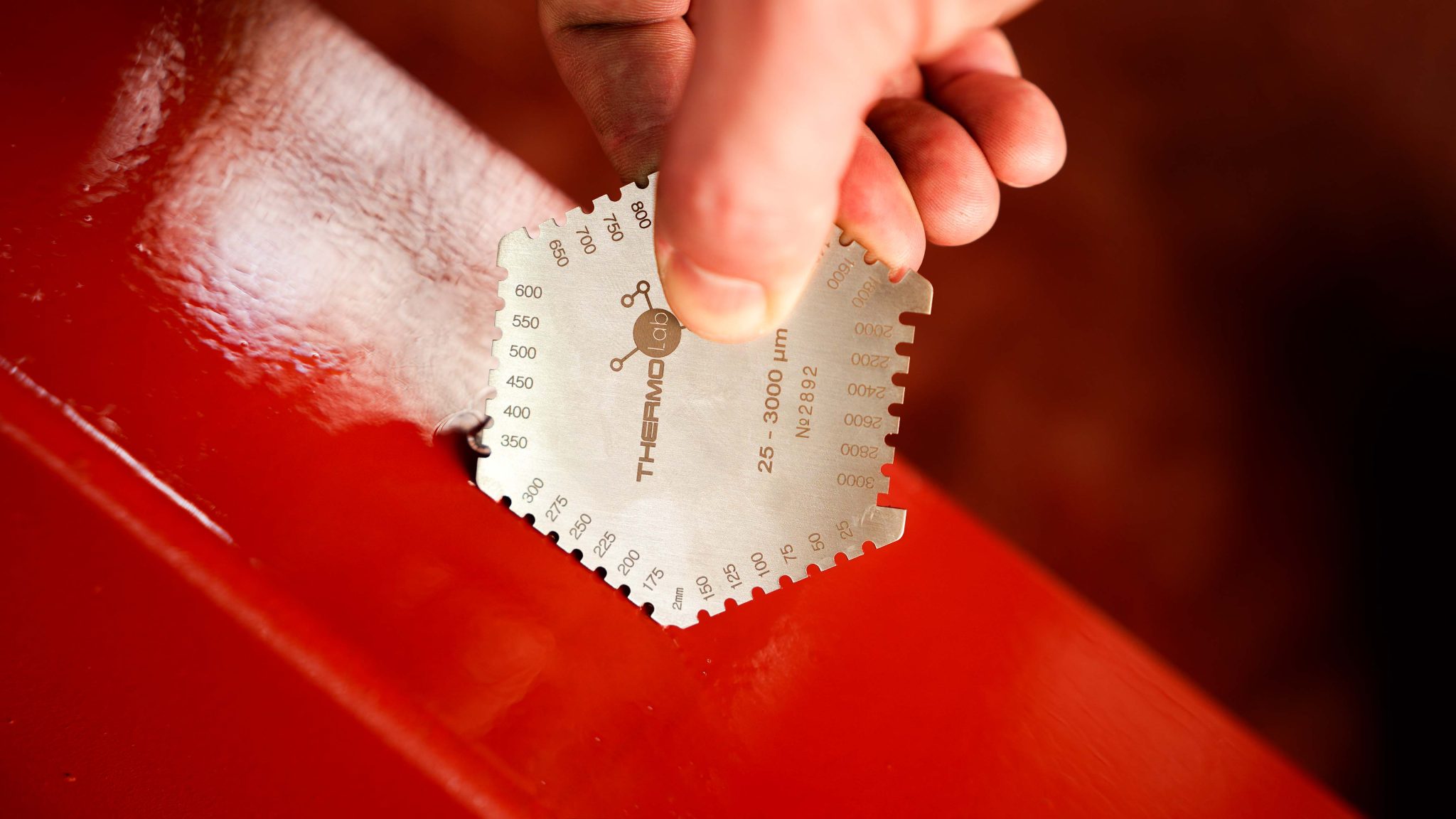

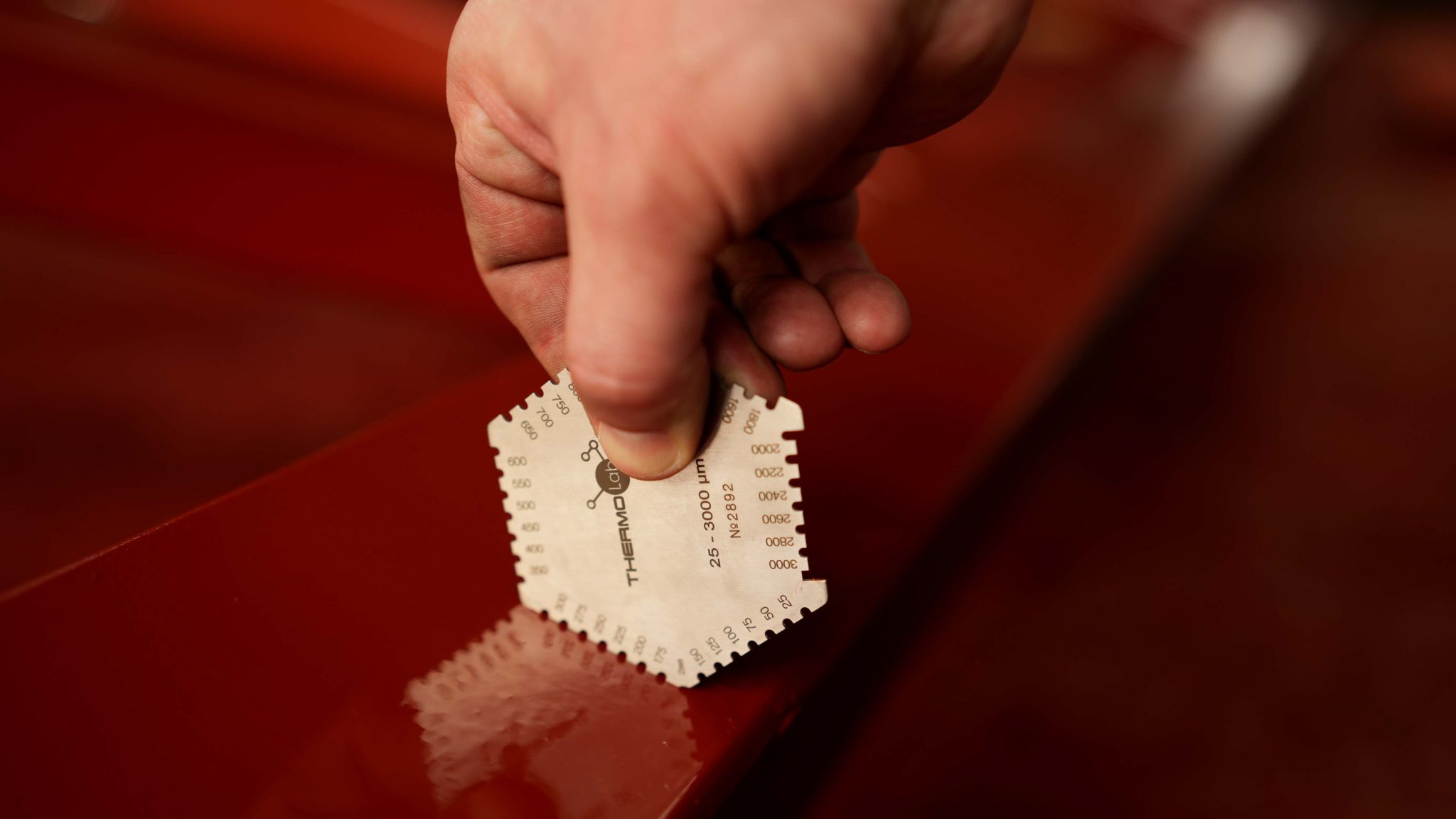

Сразу после нанесения краски, гребешок погружаем в покрытие и ждем несколько секунд.
Разница отметки между мокрым и сухим слоем и будет равна толщине покрытия.

Степень высыхания можно определять по времени сушки указанным поставщиком краски при определенных условиях – влажности, температуре и вентиляции.

Используются такие показатели как:

  • высыхание до отлипа – легкое нажатие пальцем не оставляет следа и не ощущается липкость;
  • высыхание на ощупь – если тщательно ощупывать покрытие, не возникает повреждения.

Адгезия – это способность краски или грунтовки к крепкому сцеплению с металлической поверхностью.
Мы обычно используем метод решетчатых надрезов.

Толщина покрытия – измеряется специалистом ОТК малярного участка с помощью электромагнитного прибора. Толщина должна быть такой как указана в проекте КМ.

Кроме вышеуказанных методов, инспектор по качеству визуально осматривает все поверхности на предмет дефектов и при необходимости принимает решение об исправлении.

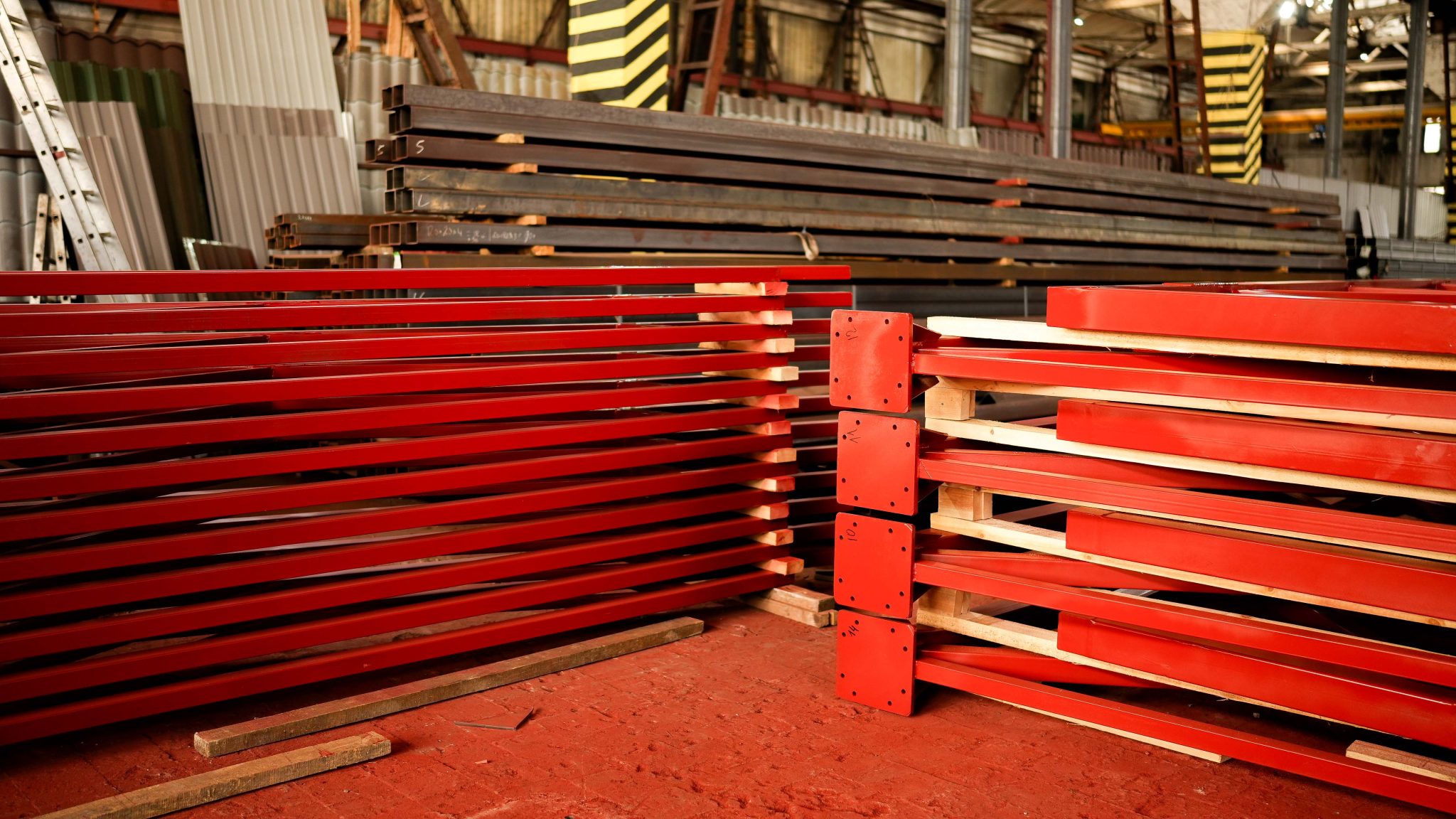

Контроль упаковки готовых комплектов

Мы уделяем большое внимание качеству упаковки и документам при отгрузке готовых металлоконструкций.

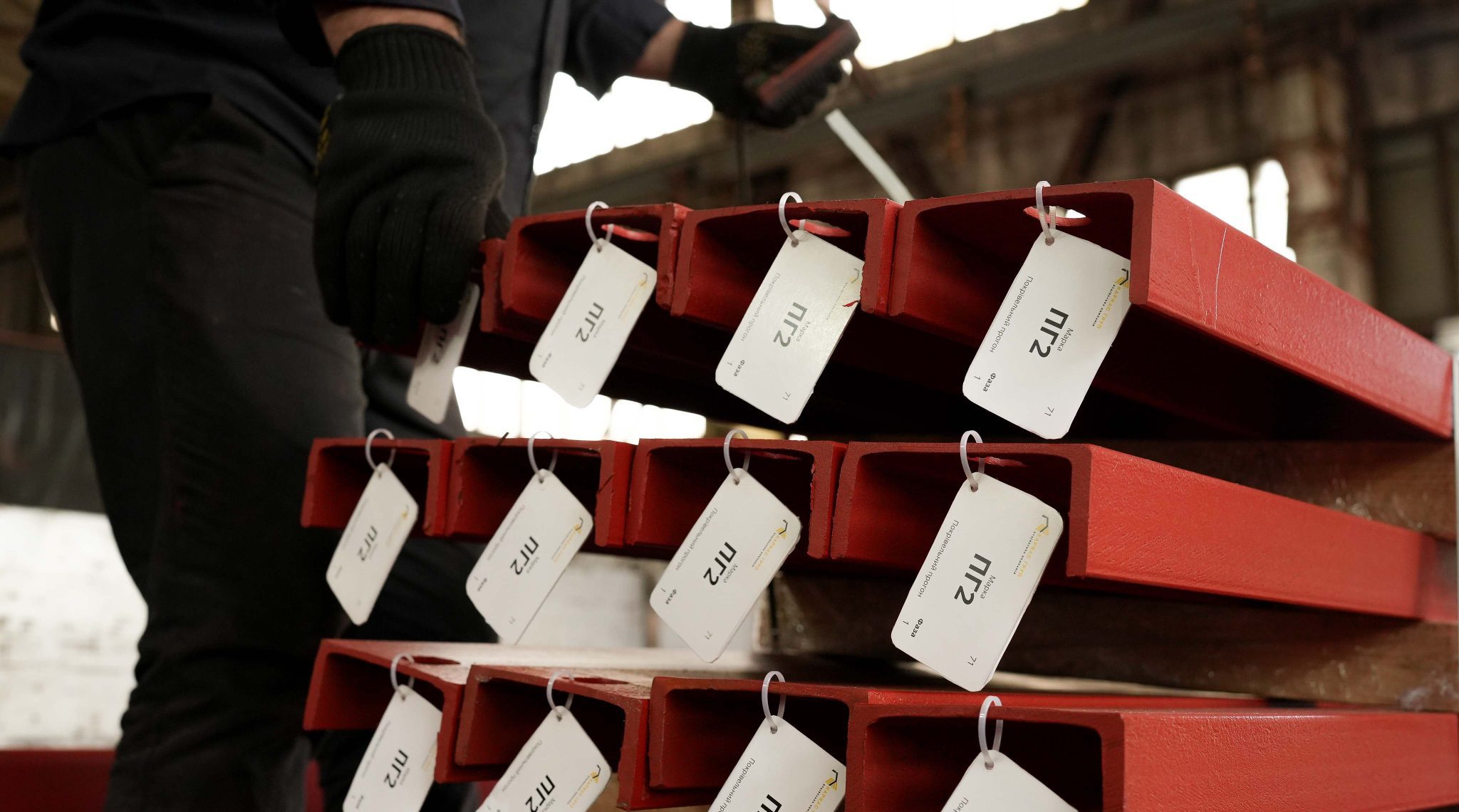

Контроль начинается с маркировки и проставления в систему готовности к отгрузке.

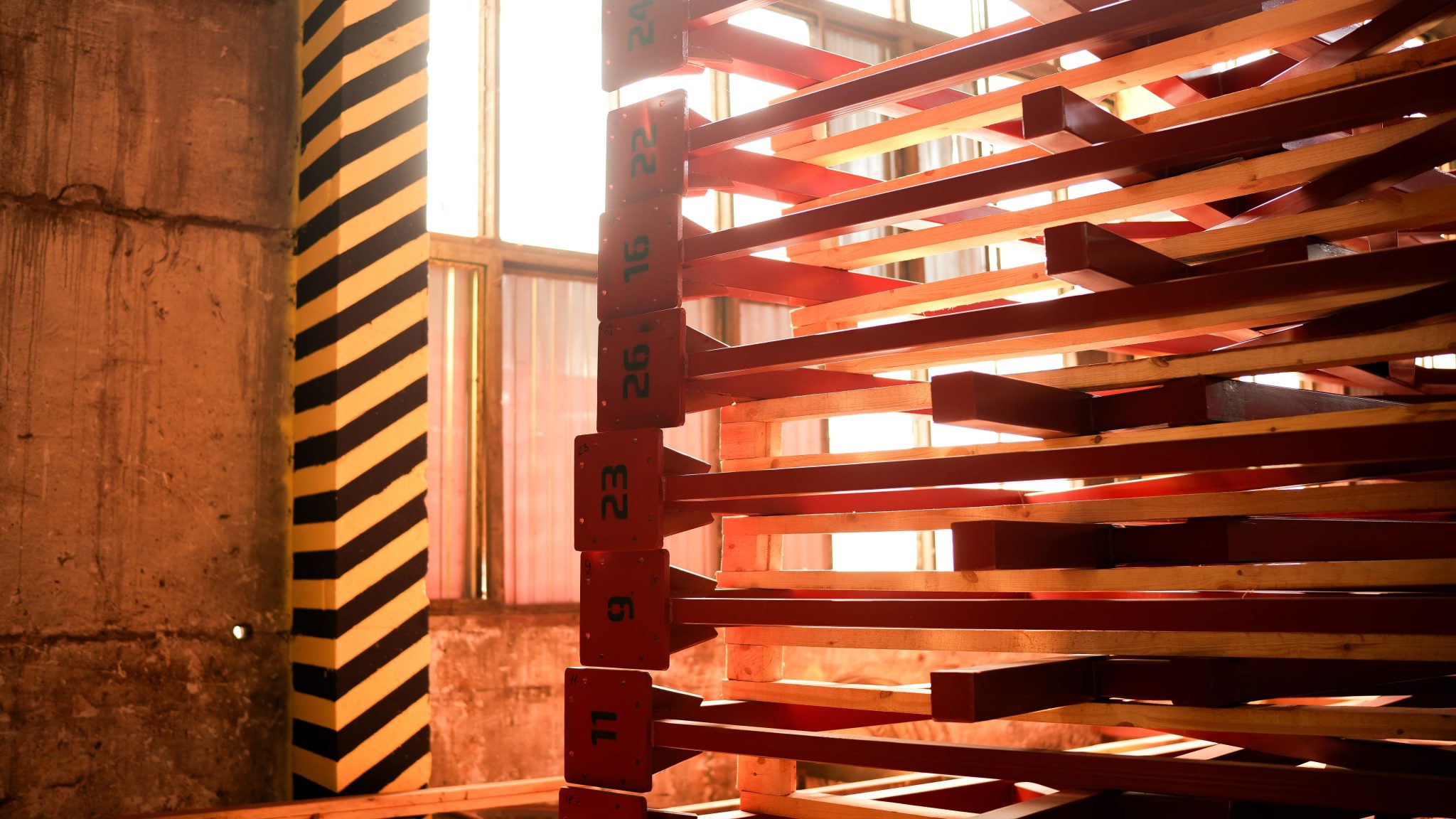

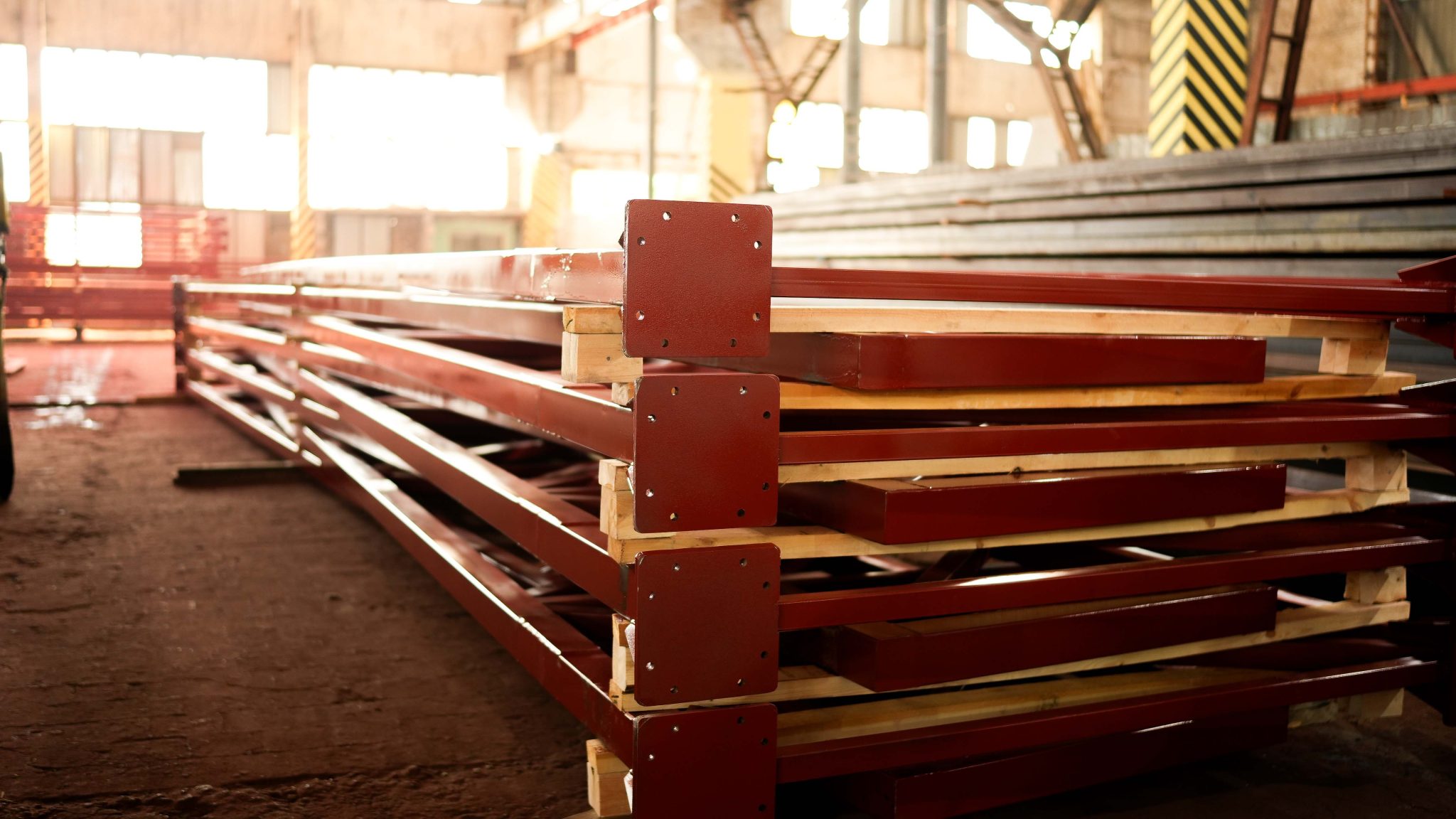

После маркировки конструкции складываются пачками и прокладываются деревянным брусом. Далее укрупняются в пачки и стягиваются пластиковой лентой. Крупная упаковка позволяет существенно сократить время погрузки и разгрузки. а это влияет на стоимость найма кранов на объекте.

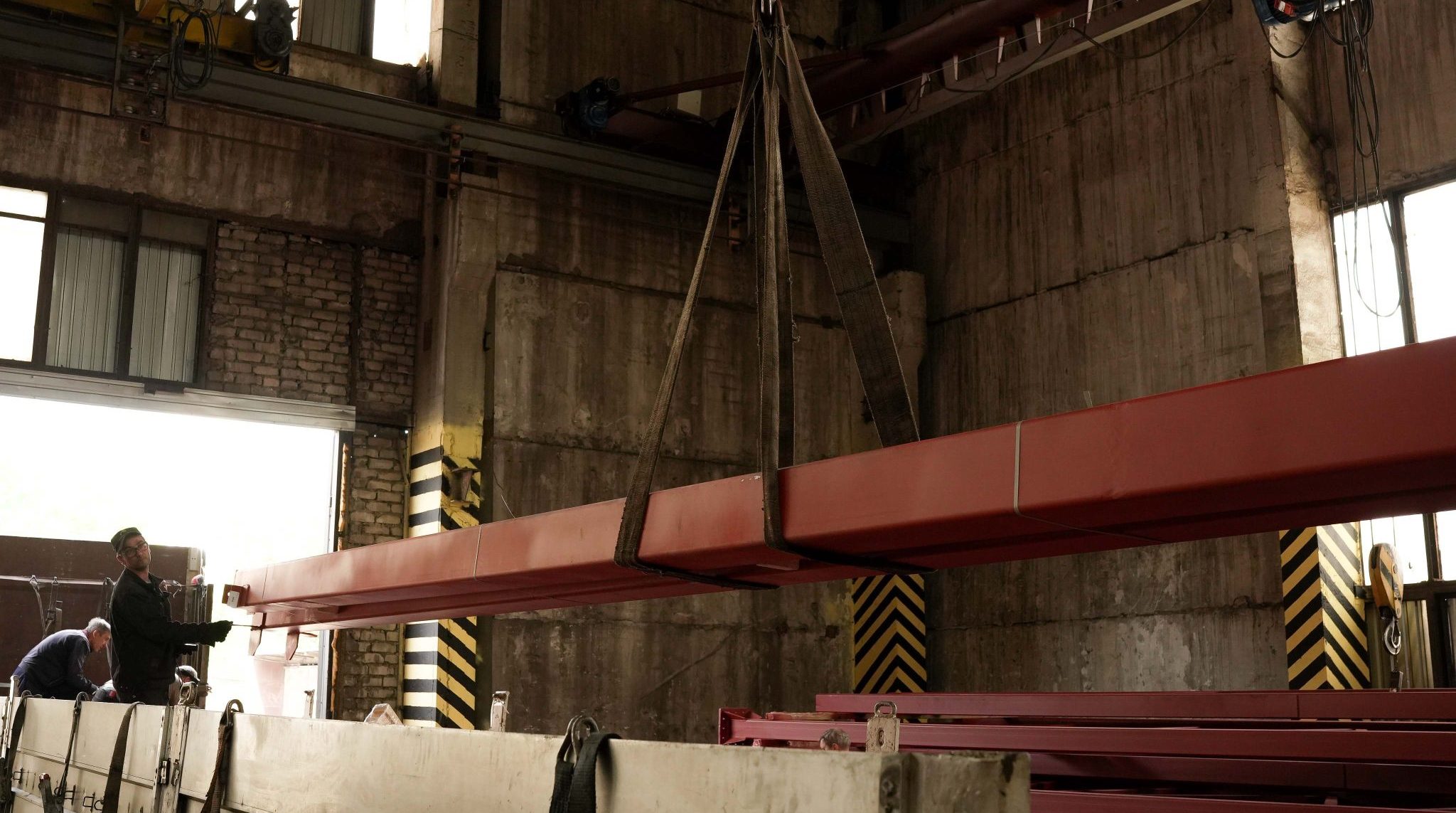

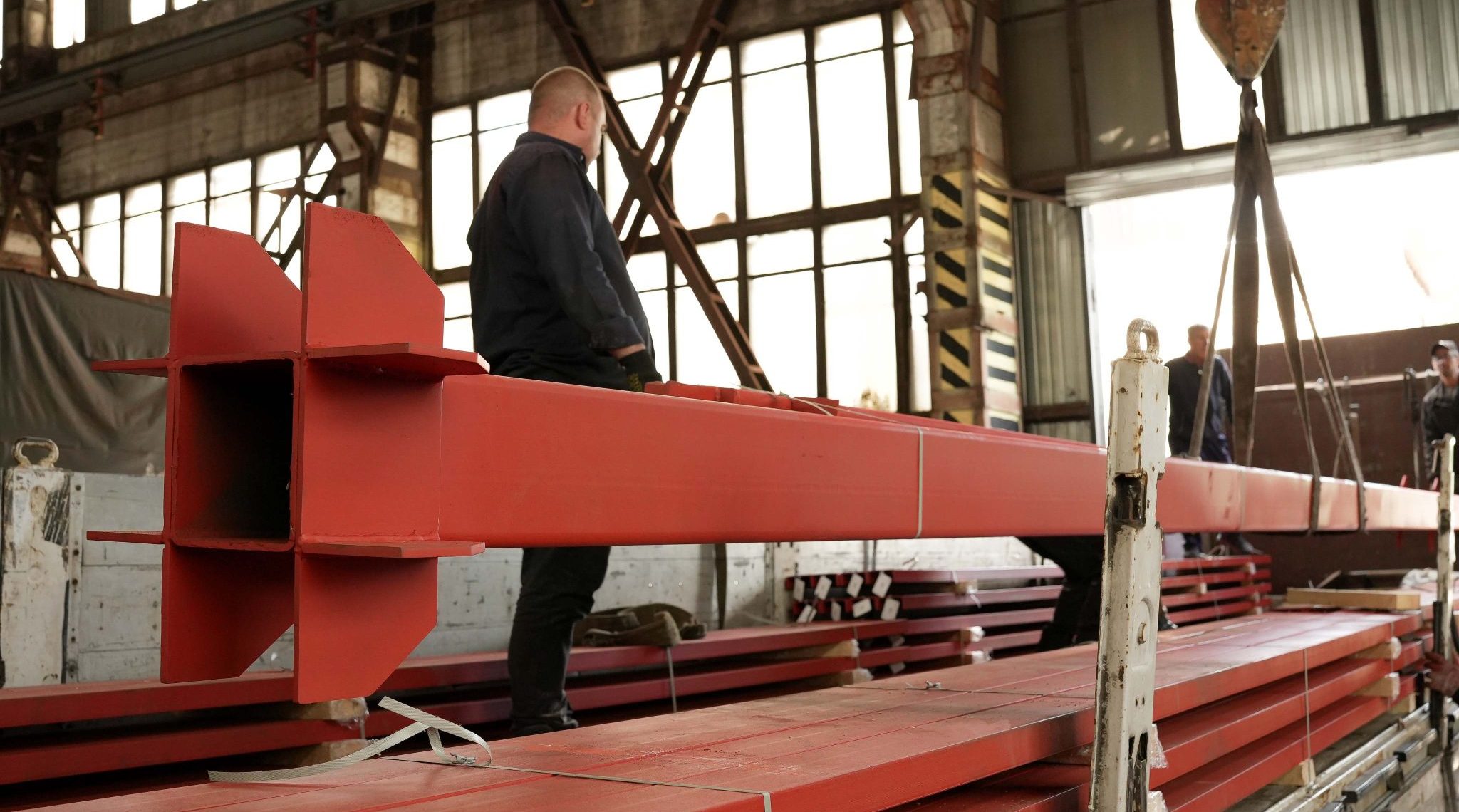

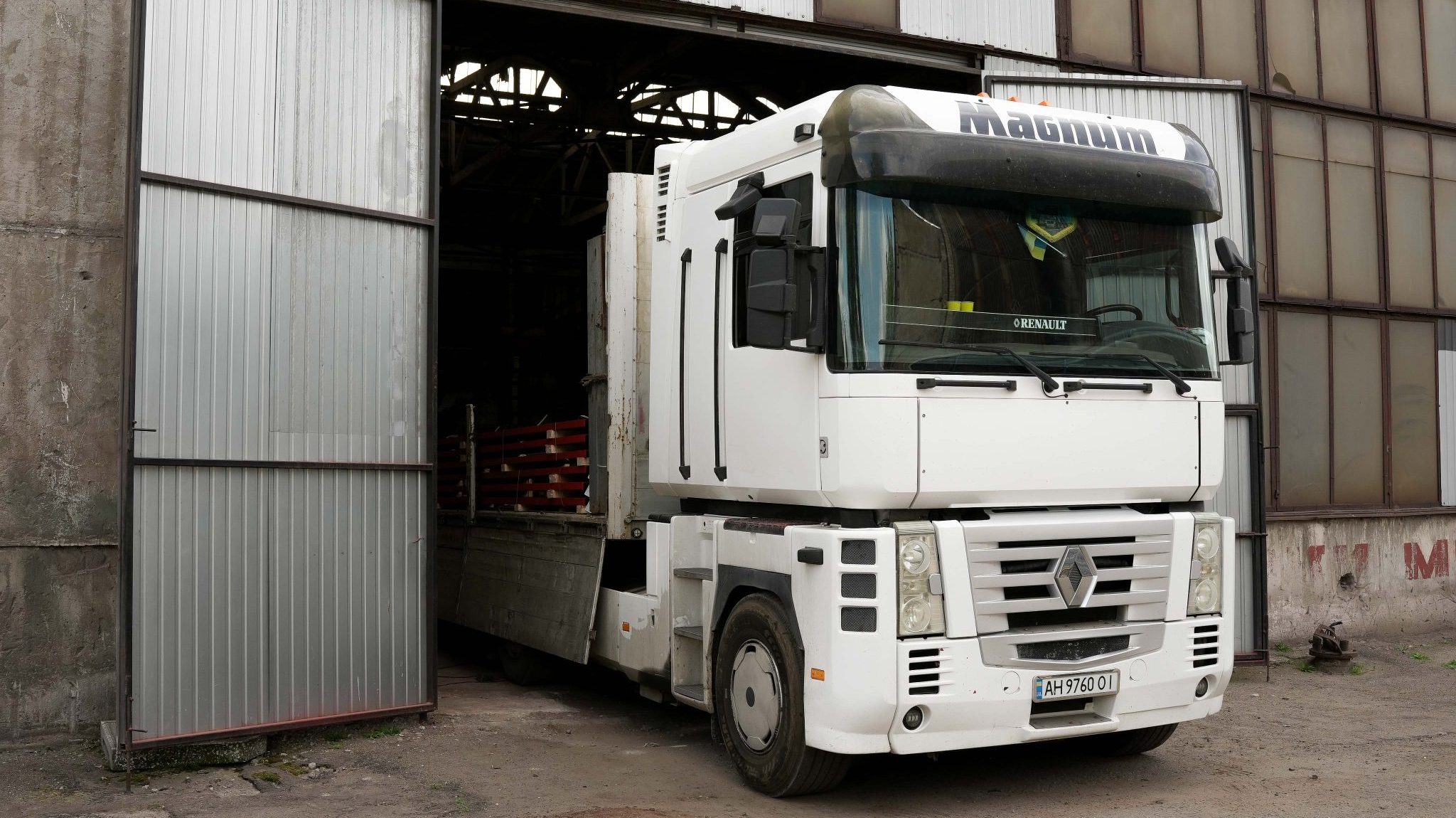

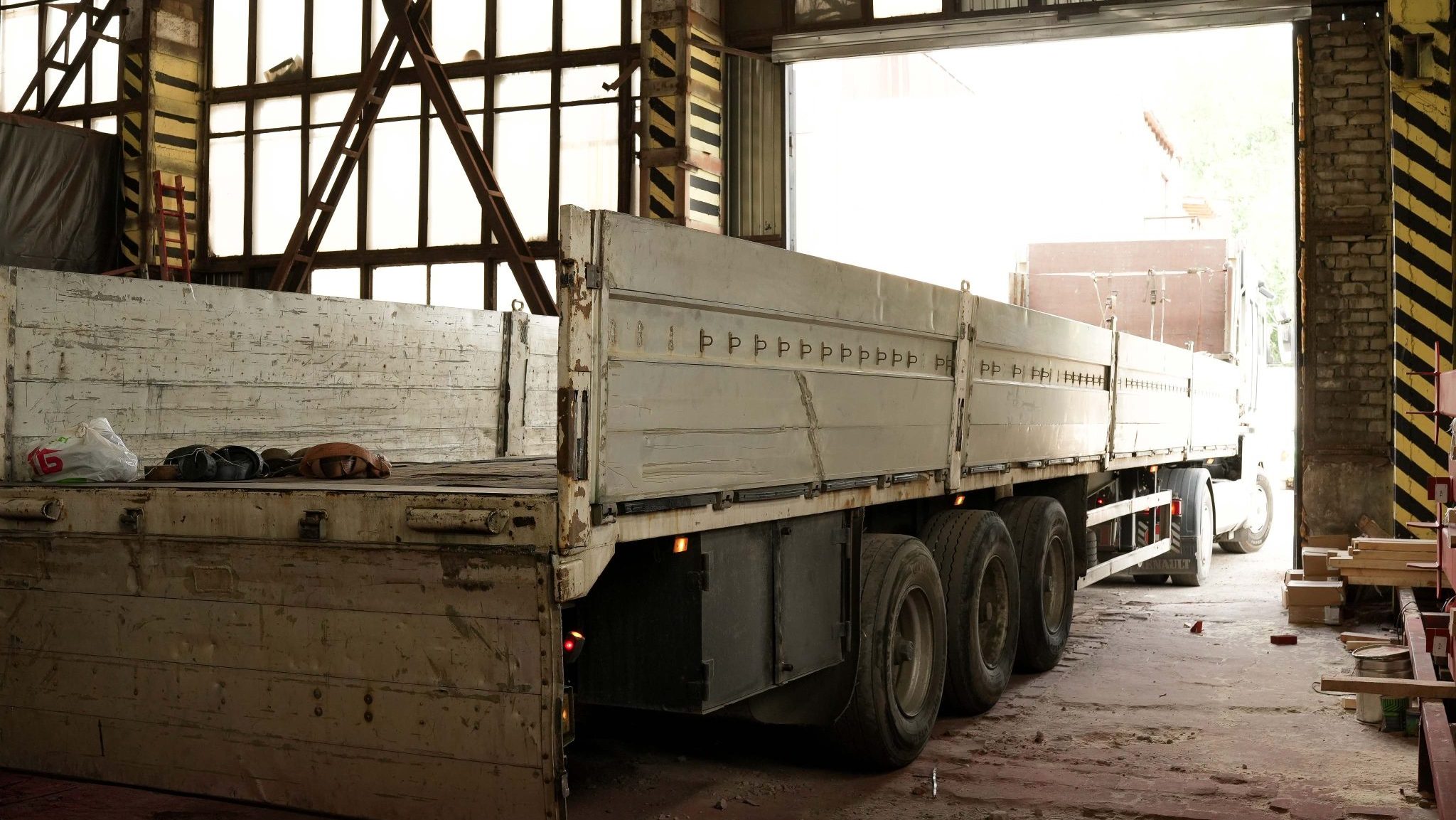

Контроль доставки заказа

Различные схемы пакетирования заказов предотвращают повреждение при перевозке.

Наличие кранового оборудования для погрузки конструкций на транспортное средство позволяет быстро подготовить партии и "отпускать" до трех фур каждый час.

Доставка комплектов осуществляется крупногабаритным транспортом (при необходимости обозначенным маршрутом и в сопровождении патрульной полиции) по всей территории Украины.

Трекинг заказа в реальном времени происходит в смартфоне клиента.

"Каркас Групп" имеет собственные заводы металлических конструкций в г. Киев и Запорожье и многолетний опыт строительства агро сооружений, логистических центров, промышленных ангаров под производственные линии и молочно-товарных ферм.

Компания является генеральным подрядчиком в реализации потребности заказчика и берет на себя все обязательства по изготовлению и монтажу конструкций.

ИМЕЕМ ГОДОВЫЕ КОНТРАКТЫ С ПОСТАВЩИКАМИ МАТЕРИАЛОВ
Partner logo Partner logo Partner logo Partner logo

Это стратегическое решение, обеспечивает стабильность производственного процесса, высокое качество продукции и конкурентоспособность компании на рынке.

Преимущества годовых контрактов с поставщиками материалов:

  • Гарантированная стабильность поставок
    Благодаря долгосрочным сделкам завод не сталкивается с перебоями в снабжении сырьем, что позволяет четко планировать производственный процесс и избегать задержек в выполнении заказов;
  • Высокое качество материалов
    Сотрудничество с проверенными поставщиками гарантирует, что все материалы соответствуют установленным стандартам качества. Это важно для долговечности и надежности металлоконструкций, производимых заводом;
  • Финансовая выгода и прогнозируемость затрат
    Годовые контракты позволяют зафиксировать цены на материалы, что помогает избежать резких колебаний стоимости сырья. Это способствует снижению производственных затрат и позволяет предложить клиентам конкурентоспособные цены;
  • Эффективное планирование производства
    Когда поставки материалов проходят регулярно и без задержек, предприятие может планировать свои мощности на долгосрочную перспективу, оптимизируя производственные процессы и повышая эффективность работы.
